КороткоЗаменить деревянные ступени без демонтажа металлического каркаса можно, если обследование подтверждает пригодность основания, его опор и соединений. Новый комплект проектируют по фактическим отметкам и узлам, проверяют на контрольной детали и затем устанавливают с восстановлением ограждений. Совпадения длины и ширины старой и новой ступени для этого недостаточно.
Сохранение каркаса уменьшает объём разборки только там, где основание действительно подходит для новой отделки. При замене проверяют три связанные задачи: состояние металла, геометрию готовых поверхностей и крепление дерева вместе с ограждением. Ниже разберём, что измерить, как согласовать контрольную ступень и какие работы включить в смету.
Что менять: покрытие, ступени или каркас
| Задача | Когда её рассматривают | Что должно быть проверено |
|---|---|---|
| Восстановить покрытие | Потёртости и изменение внешнего вида при сохранной деревянной детали | Глубина повреждений, остаточная толщина и совместимость выбранной отделки |
| Заменить деревянные ступени | Деревянная деталь повреждена либо согласована другая отделка, а каркас пригоден | Опорные отметки, посадка, отверстия, примыкания и крепление ограждения |
| Сначала отремонтировать основание | Есть движение каркаса, деформация, коррозия или повреждение соединений | Причина и объём ремонта по обследованию; новая облицовка после устранения проблемы |
Потёртое покрытие, цвет, который больше не подходит к интерьеру, или локальные повреждения древесины ещё не означают, что нужно менять весь комплект. Иногда достаточно восстановить покрытие; решение принимают после осмотра самой древесины, кромок и креплений. Заметное качание, трещина около опоры, изменение геометрии или движение ограждения требуют обследования всей конструкции.
До демонтажа зафиксируйте:
- общий вид лестницы с обоих этажей.
- каждую ступень и её маркировку.
- нижнюю сторону и доступные крепления.
- примыкания к стенам, площадкам и полу.
- места крепления ограждения.
- участки движения, звука или повреждений.
Если лестницей небезопасно пользоваться, ограничьте доступ до заключения специалиста. По фотографии нельзя подтвердить несущую способность существующего основания.
Что означает обнаруженный признак
| Что видно или слышно | Что делать до заказа новых ступеней |
|---|---|
| Износилось только покрытие | Проверить древесину и решить, достаточно ли восстановления покрытия |
| Одна ступень треснула или качается | Проверить саму деталь, опору и крепление; не использовать повреждённую ступень единственным шаблоном |
| Скрипит несколько ступеней | Найти источник звука в контакте дерева, прокладок, крепежа и основания |
| Есть деформация, коррозия или движение каркаса | Приостановить замену облицовки до инженерного обследования |
Как проверить, можно ли оставить металлокаркас
Решение принимает инженер после осмотра. Он проверяет общую схему, опоры, соединения, крепления к зданию, коррозию, деформации и фактические отметки площадок под ступени.
Важно подтвердить, что новая облицовка не изменит высоты крайних подъёмов и не уменьшит требуемые проходы. Толщина ступени и способ её установки должны соответствовать фактическому каркасу.
Если старый металл был полностью скрыт, сначала открывают предусмотренный участок для обследования. Отсутствие видимых дефектов снаружи не доказывает состояние недоступных соединений. Отдельно проверьте, как выполнено крепление деревянных ступеней к металлокаркасу: одинаковый внешний вид может скрывать разные узлы.
Составьте карту опор, а не один общий размер
Для прямого марша фиксируют отметку каждой опорной поверхности, её положение в плане и доступ к креплению. На повороте отдельно проверяют площадку или каждую забежную деталь. Каркас с ровной общей линией может иметь разные высоты и перекосы отдельных подставок; шаблон одной ступени этого не показывает.
В карту обследования включают нижнюю и верхнюю опоры, поворотные соединения, доступные сварные швы, болтовые узлы и места крепления к зданию. Следы коррозии оценивают вместе с состоянием металла, а не только по цвету краски. Для закрытых участков специалист назначает необходимый доступ. Общая логика такой проверки описана в техническом протоколе PROGRESS по оценке существующих стальных элементов и соединений; конкретное решение для лестницы принимает проектировщик.
Перед заказом дерева полезен письменный результат: какие элементы сохраняются, что ремонтируют, какие отметки приняты за исходные и какие участки ещё нельзя закрывать отделкой. Фраза «металл крепкий» без перечня проверенных узлов не помогает изготовить новый комплект.

Снимок взят из карточки прямой лестницы на монокосоуре. Вид снизу помогает понять, где находятся опора и доступ к креплению. Проверяют плоскость пластины, её соединение с каркасом, состояние древесины вокруг крепежа и фактическое опирание. Если в реальном узле есть контактная прослойка, её материал и назначение выясняют отдельно: она не должна скрывать неровную опору. По иллюстрации нельзя назначать толщину стали или количество креплений.
Почему сначала снимают одну контрольную ступень
По одному открытому узлу можно понять, как закреплена древесина, что находится между ступенью и опорой и в каком состоянии металл под ней. Контрольную деталь выбирает специалист так, чтобы проверка была информативной и не создала опасный участок.
Во время демонтажа фиксируют последовательность снятия, крепёж, прокладки, клей или другие материалы, состояние отверстий и плоскость опор. Старую ступень сохраняют как источник геометрии, но не используют единственным шаблоном.
Повреждённая деталь могла изменить форму, а соседние опоры — отличаться. Поэтому весь каркас промеряют после снятия облицовки в объёме, который определён проектом замены.
Что записать после открытия контрольного узла
| Что фиксируют | Зачем это нужно новой детали |
|---|---|
| Фактический способ крепления и доступ к нему | Чтобы новая ступень могла быть установлена и обслуживаться предусмотренным способом |
| Размер и плоскость опоры, положение отверстий | Чтобы дерево опиралось по проекту, а крепёж не оказался у неподходящего края или в случайной точке |
| Старую прослойку, клей, остатки покрытия | Чтобы определить подготовку основания и совместимость новой системы |
| Связь со стойкой, подступенком и соседней отделкой | Чтобы демонтаж ступени не оставил неподдержанное ограждение и не потребовал неучтённой разборки |
Контрольный узел даёт исходные данные о скрытом устройстве, но не означает, что все остальные узлы одинаковы. На лестнице могли менять крепёж, подрезать отдельные ступени или ремонтировать площадку. Поэтому результаты осмотра сверяют со всем маршем в объёме, который назначен специалистом.
Что включить в проект новых ступеней
Для каждой детали задают размеры, толщину, материал, конструкцию щита, профиль кромки, покрытие и маркировку. Отдельно показывают отверстия, опорные зоны, зазоры и примыкания. Толщину нельзя выбирать отдельно от опор и креплений — подробнее это разобрано в материале о толщине деревянной ступени. Породу и внешний вид удобно сравнить в статье о выборе дерева для ступеней.
Старые отверстия не переносят автоматически. Инженер проверяет, пригодны ли они для выбранного крепления и не создают ли конфликт с новым расположением ламелей, кромкой или ограждением.
Если стойки ограждения проходят через ступени либо закреплены на их торцах, замену рассматривают вместе с этими узлами. Демонтаж дерева может потребовать временного снятия части ограждения даже при сохранении каркаса. Очерёдность, временные ограждения и возможность пользоваться лестницей определяет специалист до начала работ. Владелец не должен снимать контрольную ступень самостоятельно.
Согласуйте дерево, покрытие и крепление вместе
В спецификации укажите породу, конструкцию щита, сортировку, профиль кромки и образец полной отделки. Клеёная ступень и цельная деталь одинакового размера могут по-разному выглядеть; маленький выкрас не показывает весь рисунок большой проступи. Если меняется порода, сравните дуб и ясень и отдельно условия применения лиственницы внутри дома.
Древесина меняет размеры при изменении влажности. Покрытие замедляет этот процесс, но не отменяет его: это отмечено в Wood Handbook USDA, глава 13. Поэтому схему крепления согласуют с направлением волокон и условиями помещения. Универсальные зазор, диаметр отверстия или срок выдержки «для любой ступени» здесь назначить нельзя. Условия хранения, подготовки и монтажа нужно получить для выбранного материала и системы отделки.
Если в узле применяют клей, проверяют его назначение, совместимость с древесиной, металлом и сохранённой краской, а также способ отверждения. Надпись «для дерева и металла» не означает, что продукт разрешён для несущего склеивания. Например, техлист Sikaflex-11 FC Purform содержит ограничение на structural bonding. Это пример важности чтения документации, а не рекомендация этого состава для лестницы. Конкретный узел и роль механического крепления задаёт проект.
Что изменится вместе с толщиной новой ступени
| Параметр | Что проверить в новой версии |
|---|---|
| Первый подъём | От чистового пола до готовой поверхности первой ступени с новым пакетом отделки |
| Последний подъём | От последней отдельной ступени до неизменённого или обновляемого пола верхнего этажа |
| Промежуточные подъёмы | Отметки всех опор и толщина каждой детали; равная прибавка толщины сама по себе не исправляет кривой каркас |
| Свес и примыкания | Переднюю кромку, подступенок, стену и край площадки |
| Отверстия и крепёж | Совпадение с проектом узла, доступ для монтажа и положение относительно края древесины |
| Ограждение | Посадку стоек и высоту поручня относительно новой поверхности ступени |

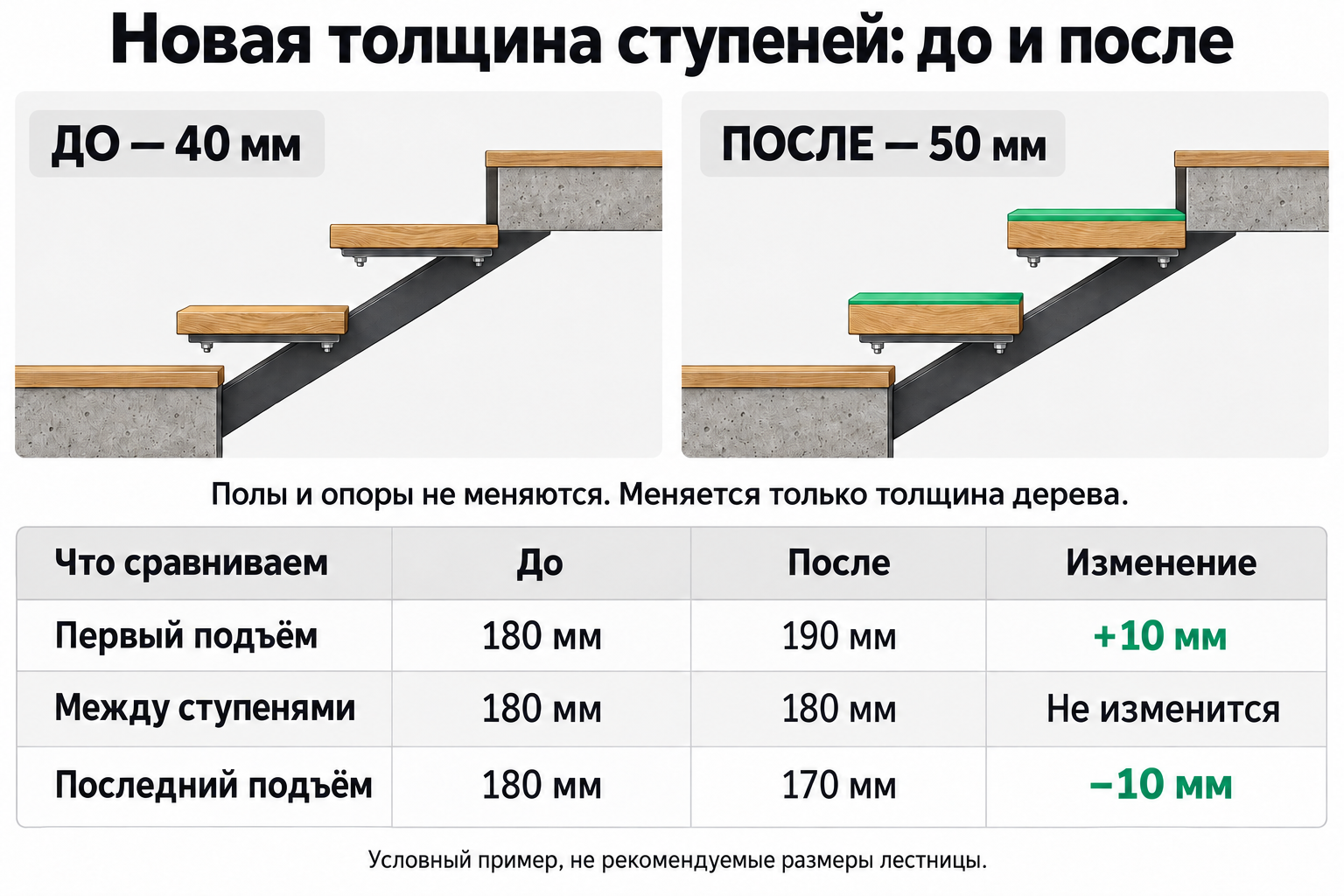

Условный пример. Опоры и чистовые полы остались на своих местах. Старый комплект заменили новым, и верх каждой отдельной ступени стал выше ровно на 10 мм. Тогда первый подъём увеличится на 10 мм, разница между соседними ступенями сохранится, а последний подъём до пола второго этажа уменьшится на 10 мм. При исходных подъёмах по 180 мм получатся 190 мм внизу, 180 мм между ступенями и 170 мм вверху. Эти числа объясняют арифметику и не задают рекомендуемую геометрию.

Считают изменение всей сборки над опорой: деревянной детали, предусмотренного контактного слоя и других элементов узла. Если одновременно меняют полы, подставки или верхнюю площадку, расчёт делают заново по новым отметкам. Одинаковая прибавка толщины не исправляет уже существующую разницу подъёмов.
Более высокая поверхность ступени также меняет высоту поручня относительно неё и свободный проход под перекрытием. Новый свес влияет на примыкание подступенка и место для ноги. Отдельно проверяют стык верхней ступени с полом, край площадки, плинтус и зазоры у стен. Сначала согласуют эти узлы, затем заказывают комплект.
Из каких работ складывается смета
Попросите выделить обследование, доступ к скрытым узлам и демонтаж, подготовку металла, изготовление деревянных деталей, покрытие, работу с ограждением, монтаж и приёмку. Отдельно укажите защиту интерьера, вывоз снятых деталей и ограничения пользования лестницей на время ремонта. Какие позиции нужны, станет известно после осмотра; цена комплекта дерева не равна цене всей замены.
| Позиция сметы | Что уточнить до начала |
|---|---|
| Обследование и замеры | Объём открытия скрытых узлов, карта опор и документы по результату |
| Демонтаж и защита помещения | Ступени, подступенки, плинтус, ограждение, защита пола и вывоз деталей |
| Подготовка металла | Очистка остатков крепления и покрытия, согласованный ремонт опор, совместимая окраска |
| Новый деревянный комплект | Материал, щит, обработка кромок, отверстия, покрытие и контрольная деталь |
| Монтаж и завершение | Крепление, восстановление ограждения, примыкания, приёмка и актуальная схема |
Сопоставлять предложения удобно по одинаковому объёму. Отдельно спросите, входят ли пробная деталь, работы с ограждением и восстановление отделки у стен. Неопределённые скрытые повреждения оформляют как условие уточнения после обследования, а не как обещание заранее известной полной цены.
Подготовьте контрольную новую ступень
До изготовления всей партии полезно установить одну новую деталь на проверенную опору. Контрольная установка показывает фактическую посадку, свес, положение кромки, доступ к крепежу и примыкание к соседним элементам.
Проверяют не только внешний вид. Нужно убедиться, что деталь опирается по проекту, не качается и не требует случайных подкладок или затяжки с деформацией.
После подтверждения геометрии контрольную ступень используют как часть согласования партии. Если выявлено различие опор, проект корректируют до изготовления остальных деталей.
Зафиксируйте результат примерки до запуска остальных деталей: обозначение ступени, посадку на опоре, свес, кромку, примыкания, согласованный цвет и замечания. Если пришлось менять узел, исправления должны попасть в чертёж комплекта. Контрольная ступень не заменяет проверку всех индивидуальных размеров, особенно на повороте.
Последовательность работ
- Обследовать каркас и зафиксировать исходное состояние.
- Согласовать безопасный порядок демонтажа и временные ограждения.
- Снять контрольную ступень и проверить скрытый узел.
- Выполнить необходимые замеры открытого основания.
- Подготовить рабочие чертежи новых деталей и креплений.
- Установить контрольную новую ступень.
- Изготовить и смонтировать комплект после допуска.
- Проверить геометрию, крепления, примыкания и отделку.
Общие варианты обновления лестницы сравниваются в статье о ремонте без полной замены. Она помогает определить объём работ, а текущая инструкция — подготовить именно замену ступеней.
Как организовать доступ на время замены
До демонтажа согласуйте, как жильцы будут попадать на верхний этаж и какие зоны закрываются. Снятая ступень и временно разобранное ограждение создают опасный участок даже при прочном каркасе. Возможность пользоваться частью лестницы и временные конструкции определяет специалист. Оставленная доска без рассчитанного крепления не становится безопасным проходом.
Работы, связанные со сваркой, очисткой или окраской металла, планируют до установки новой древесины с учётом защиты помещения и требований выбранных материалов. При ремонте краски нужно подтвердить совместимость со старым слоем. Например, руководство Jotun Penguard HB II отдельно рассматривает проверку существующего покрытия и подготовку повреждённых участков. Его режимы не переносят на другой продукт: технологию уточняют по фактически применяемой системе.
Что проверить при приёмке
Сопоставьте маркировку и размеры деталей с проектом. Сопоставьте согласованный свес, положение поверхностей и крайние примыкания. Проверку устойчивости деталей проводит специалист в рамках приёмки; самостоятельно раскачивать ступени не нужно.
Осмотрите покрытие, кромки, торцы и зоны около крепежа. Убедитесь, что восстановлены предусмотренные элементы ограждения и доступ к обслуживаемым соединениям.
Попросите передать актуальную схему креплений и рекомендации по уходу за выбранным покрытием. Сравнить варианты финишной отделки поможет материал о лаке и масле для ступеней. Если стойки проходят через дерево или закреплены на торцах, проверьте также условия замены ограждения с сохранением ступеней и каркаса. Старые документы, не отражающие новую облицовку, не описывают готовый результат полностью.
| Что принять | Какой результат зафиксировать |
|---|---|
| Геометрия готовых поверхностей | Измерены подъёмы и примыкания, включая первый и последний; результат сопоставлен с проектом |
| Посадка и крепление | Все детали установлены по согласованной схеме, предусмотренный крепёж доступен для обслуживания |
| Ограждение | Снятые элементы восстановлены; крепление и положение поручня проверены относительно новых поверхностей |
| Отделка | Цвет, блеск, кромки и видимые торцы сопоставлены с согласованным образцом |
| Документы | Переданы маркировка деталей, актуальная схема узлов, рекомендации по уходу и условия эксплуатации |
Если новая ступень отличается по цвету, замечание фиксируют до самостоятельной шлифовки или нанесения другого состава. Порядок сравнения физического выкраса и детали приведён в статье о несовпадении тонировки с образцом. Готовность ремонта подтверждается проверкой всей согласованной работы, а не только отсутствием старых ступеней.
Итог
Сохранить каркас можно только после подтверждения его состояния и совместимости с новой облицовкой. Снятие одной контрольной ступени и пробная установка новой детали уменьшают риск изготовить весь комплект по неверному шаблону.
Частые вопросы
Можно ли сохранить старый каркас при замене ступеней?
Это решает инженер после осмотра. Он проверяет схему лестницы, опоры, соединения, крепления к зданию, коррозию, деформации и фактические отметки оснований под ступени. Хороший внешний вид металла сам по себе не подтверждает пригодность.
Почему нельзя просто заменить ступени на более толстые?
Новая толщина меняет положение поверхностей относительно полов, крайние подъёмы и примыкания. Её согласуют вместе с опорами, креплениями и геометрией всей лестницы, а не только по внешнему виду.
Зачем нужна контрольная ступень?
Открытый специалистом узел помогает увидеть крепление древесины, прослойки и состояние металла под ней. Деталь и порядок проверки выбирает специалист, чтобы не создать опасный участок лестницы.
Можно ли изготовить весь комплект по старой ступени?
Старая деталь помогает восстановить форму, но не подтверждает размеры остальных опор. Она могла деформироваться или быть подогнана под один участок. Для нового комплекта нужны замеры каркаса и индивидуальные размеры поворотных деталей.
Нужно ли снимать ограждение при замене дерева?
Это зависит от узла. Если стойки проходят через ступень, опираются на неё или закреплены в торце, разборку планируют вместе с ограждением. Порядок временного закрепления и восстановления определяют до снятия деталей.
Можно ли оставить существующие отверстия и крепёж?
Только после проверки их состояния и пригодности для нового узла. Совпадение отверстий со старой ступенью само по себе не подтверждает правильность нового крепления.
Обязательно ли менять все ступени сразу?
Иногда возможна замена отдельных деталей, если проверены основание, геометрия и крепление. Отдельно согласуют отличие новой древесины и покрытия от остального комплекта. Если проблема повторяется на разных ступенях, сначала устанавливают общую причину.
Сколько стоит замена и сколько она займёт?
Состав работ определяют после осмотра и проверки скрытых узлов. На расчёт влияют количество и форма ступеней, материал, состояние металла, отделка, ограждение и доступ на объект. Смету и график стоит получать по согласованному объёму; цена только деревянных деталей не описывает весь ремонт.
Что прислать для обсуждения замены
Подготовьте общий вид лестницы с обоих этажей, снимки доступных опор снизу, крайних примыканий и крепления ограждения. Добавьте известные размеры, чертежи, описание повреждения и пожелания к новой отделке. Недоступные места специально разбирать для фотографий не нужно.
«Хотим заменить [все ступени / указанные детали], сохранив каркас. Сейчас беспокоит [износ / повреждение / внешний вид]. Ограждение закреплено [если известно]. На верхний этаж ведёт [эта лестница / также другой проход]. Прилагаем общий вид, доступные узлы и имеющиеся документы. Просим определить объём обследования, согласовать контрольную деталь и состав сметы».
Источники и границы иллюстраций
- USDA Wood Handbook, 2021, глава 13, стр. 13–1 и 13–16: влажность и изменение размеров древесины.
- PROGRESS D2.3, 2020, §4.9.2, §5.3 и §8.5: оценка состояния существующих стальных элементов и соединений.
- Sika Sikaflex-11 FC Purform, техлист, версия 04.01, стр. 3–4: пример ограничений клея и требований к совместимости.
- Jotun Penguard HB II, Application Guide от 12.12.2024, стр. 1–4: проверка и подготовка существующего покрытия; первый документ объединённого файла.
Эти источники поясняют свойства материалов и подход к проверке. Они не задают российские нормативные размеры лестницы и не заменяют проект конкретной замены. Фотография показывает существующую лестницу из каталога МАРШ; сравнительная иллюстрация показывает условный пример. Это не серия «до и после» одного реального ремонта.
Нужно понять, можно ли сохранить каркас?
Пришлите общий вид лестницы, фотографии снизу, крупные планы креплений и повреждённых мест, а также имеющиеся чертежи. По снимкам можно подготовить вопросы к обследованию, но окончательное решение о сохранении каркаса принимают после его проверки.
