Лестница на стадии проекта дома

По проекту дома можно начать заказ: выбрать предварительную конфигурацию лестницы, проверить место, определить направление подъёма и подготовить требования к проёму. Но передавать индивидуальную конструкцию в производство только по архитектурным чертежам не следует. Рабочие размеры подтверждают на построенном объекте, а финальную версию проекта утверждают после фактического замера.

Ранний проект не заменяет обмер. Он помогает вовремя связать лестницу с планировкой и дать строителям понятные требования, пока проём, стены и основания ещё можно скорректировать без переделки отделки.

Материал подготовлен редакцией завода лестниц «МАРШ».
Для конкретного объекта момент выпуска в производство определяет ответственный проектировщик после проверки исходных данных и фактических оснований.
Инженер проверяет лазерным дальномером лестничный проём в строящемся доме
План дома задаёт исходную схему, а замер связывает её с фактическим проёмом, уровнями и соседними конструкциями.

Что можно решить по проекту дома

КонфигурацияСравнить прямую, Г-образную или П-образную схему и направление движения.
Резерв местаПроверить подход снизу, выход наверху, двери и место для поворота.
КомплектацияВыбрать тип каркаса, ступени, характер ограждения и вид снизу.
Строительное заданиеПередать требования к проёму, основаниям и смежным работам.

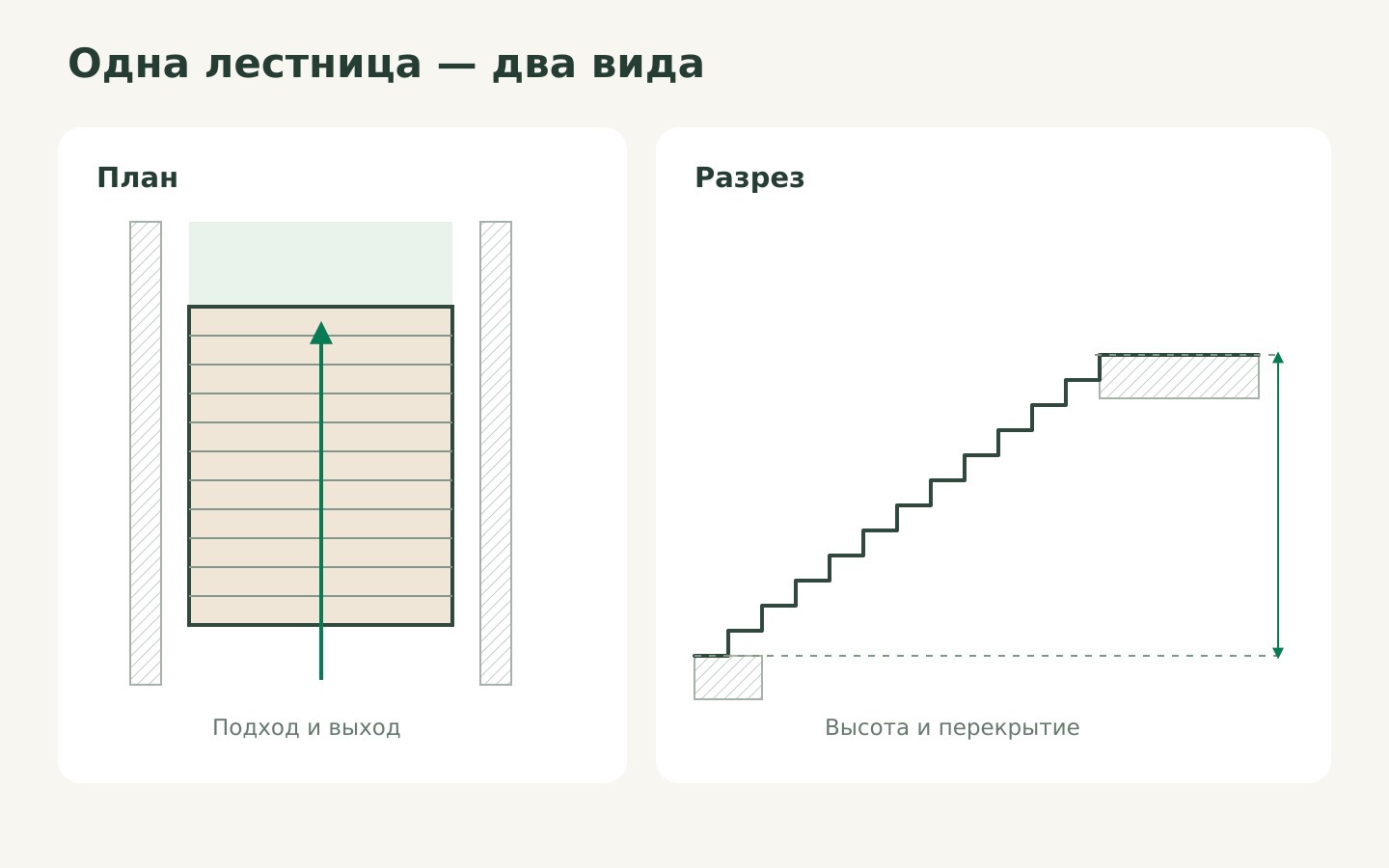

Конфигурацию и направление движения

По планам и разрезам можно сравнить варианты лестницы, расположение поворота, начало нижнего марша и выход на верхний этаж. На этом этапе проверяют не только прямоугольник проёма, но и подход к лестнице, двери, коридор и маршрут по второму этажу.

Резерв места и требования к строителям

Предварительная компоновка показывает, где нужен проём, какие стены и края перекрытия нельзя переносить без повторной проверки, где оставить место для площадки и ограждения. Если лестница влияет на несущие конструкции дома, её схему согласуют с проектировщиком этих конструкций до выполнения проёма.

Внешний вид и состав комплектации

До замера можно выбрать общий тип каркаса, открытую или закрытую конструкцию, материал ступеней, характер ограждения и требования к виду лестницы снизу. Эти решения полезны для бюджета и интерьера, но ещё не являются производственной спецификацией: толщина деталей, границы отделки и узлы могут измениться после проверки объекта.

Предварительную стоимость

Смету можно собрать по согласованной конфигурации и комплектации. В ней важно прямо назвать, какие данные пока взяты из проекта дома и какие позиции будут уточняться после замера. Тогда ранняя оценка помогает планировать бюджет, но не маскируется под окончательный расчёт.

Что нельзя считать окончательно согласованным

ПараметрЧто даёт проект домаЧто проверяют на объекте
ПроёмПроектные длину, ширину и положениеФактические стороны, диагонали, выступы и край перекрытия
Высота этажаОтметки уровней на разрезеРасстояние между фактическими уровнями и состав будущих полов
ПерекрытиеТип и проектную толщинуРеальную кромку, обрамление, балки, пустоты и зоны опирания
СтеныОси и материал по документацииОтклонения, отделочные слои, закладные и коммуникации
Двери и окнаПоложение и направление на планеПроёмы, створки, ручки, подоконники и свободный проход
МонтажПредполагаемый доступДвери, коридоры, окна, лифт и место для сборки секций
ОграждениеКонцепцию и границыКрай проёма, основание крепления и стыки на поворотах

Архитектурный размер отвечает на вопрос, как дом задуман. Замер показывает, что построено и с чем должна соединиться лестница. Эти данные дополняют друг друга, но не взаимозаменяемы.

Почему построенный объект расходится с чертежом

Разница появляется не только из-за ошибки. Стена получает штукатурку или облицовку, пол — стяжку и покрытие, край проёма — обрамление. Во время строительства могут изменить перегородку, положение двери, балку или трассу коммуникаций. Иногда размеры на разных листах проекта относятся к разным стадиям или осям.

Для лестницы важна связанная геометрия. Изменение уровня нижнего пола влияет на первый подъём, верхнего пола — на последний, а новый слой на стене уменьшает свободную ширину. Поэтому проверяют всю цепочку: уровни, проём, маршрут, основания и соседние элементы.

Лестничный проём в строящемся доме с нанесёнными контрольными размерами
Фактическую геометрию проверяют как систему размеров: стороны проёма, выступы, перекрытие, высоту и положение стен.

Два контрольных рубежа вместо одного позднего замера

1. Проверка по проекту домаСравнить компоновки, зарезервировать место и вернуть строителям требования до выполнения необратимых работ.
2. Фактический замерПодтвердить проём, уровни, основания, препятствия и маршрут заноса перед рабочим выпуском.

Рубеж 1. Проверка по проекту дома

Её проводят, пока проём, стены и инженерные сети ещё можно изменить. Изготовитель получает планы и разрезы, предлагает предварительную компоновку и возвращает требования к смежным работам. В результате архитектурный проект становится точнее, а не ждёт встречи с лестницей в самом конце ремонта.

Рубеж 2. Фактический замер перед рабочим проектом

Его выполняют, когда построены и доступны для проверки ключевые элементы: проём, перекрытие, стены и основания. Чистовые покрытия могут быть ещё не уложены, но их состав и будущие отметки должны быть зафиксированы. Если после этого объект меняется, информацию передают проектировщику до производства.

Ведите список допущений. Запись «уровень верхнего пола — по архитектурному разрезу, подтвердить после стяжки» полезнее, чем «уточнить позже»: она показывает конкретный параметр, момент и результат проверки.

Что отправить изготовителю для ранней проверки

  1. План этажа с лестницей и соседними помещениями.
  2. План верхнего этажа с выходом из проёма.
  3. Разрез через лестничную зону с высотными отметками.
  4. Размеры и конструкцию перекрытия по проекту.
  5. Состав чистовых полов на обоих этажах, если он уже выбран.
  6. Материал стен и сведения о предусмотренных закладных.
  7. Положение дверей, окон, радиаторов и коммуникаций.
  8. Фотографии стройки, если проём или стены уже выполнены.
  9. Пожелания по каркасу, ступеням, ограждению и виду снизу.
  10. Стадию строительства и дату готовности к контрольному замеру.

Если есть только план без разреза, предварительная проверка будет неполной: форма может помещаться сверху, но не проходить по высоте или конфликтовать с перекрытием.

Карта решений: что фиксировать сейчас

Можно согласоватьНазначение, направление движения, предпочтительную форму, стилистику и требования к проёму.
Только предварительноЧисло подъёмов, размеры ступеней, опоры, ограждение, объём отделки и стоимость комплектации.
После проверкиРабочие размеры деталей, фактические уровни, узлы, деление для заноса и выпуск в производство.

Для конкретного дома граница может проходить иначе. Ответственный проектировщик отмечает, какие исходные данные подтверждены, а какие остаются допущениями.

Что записать в договоре и задании

Если договор заключают до фактического замера, в нём полезно разделить этапы: предварительную компоновку по документам заказчика, контрольный обмер, выпуск рабочего проекта, письменное утверждение и запуск в производство. Там же фиксируют, кто сообщает об изменениях дома и как пересматриваются смета и сроки, если фактические данные отличаются.

Фраза «изготовить лестницу по проекту дома» слишком общая. К договору нужна идентифицируемая версия исходных файлов и перечень параметров, которые будут уточнены. Цена, предоплата и сроки берутся только из конкретной сметы и договора, а не из примерного эскиза.

Рабочий чертёж прямой металлической лестницы с размерными цепочками
После контрольного замера предварительная компоновка превращается в рабочий выпуск с размерами, версией и понятным назначением.

Проверьте статус каждого исходного размера

В ранней работе опасна не приблизительная цифра сама по себе, а цифра без подписи. Размер из архитектурного проекта, контрольная отметка строителя и результат обмера могут совпадать, но имеют разную степень готовности. Поэтому рядом с ключевыми параметрами полезно указывать источник, дату и статус: проектный, подтверждённый на объекте или требующий повторной проверки после отделки.

Начните с перечня файлов. Запишите название комплекта проекта дома, номер листа и дату редакции. Затем выделите параметры, от которых зависит лестница: границы проёма, отметки полов, толщину перекрытия, положение стен, дверей, окон и коммуникаций. Если архитектор выпустил новую редакцию, сравнивают именно затронутую зону, а не просто заменяют файл в общей папке.

СтатусЧто он означаетКак использовать
ПроектныйРазмер взят из действующего комплекта домаДля компоновки и строительного задания
ПроверенныйПараметр измерен на доступной конструкцииДля рабочего проекта с учётом оставшихся слоёв
ЗакрытыйУчтены фактическая геометрия и чистовые отметкиДля согласованного выпуска в производство

Что делать, если дом ещё меняется

Не нужно ждать полного окончания ремонта, если можно точно описать будущие слои и зафиксировать контрольные отметки. Но после изменения стяжки, облицовки края проёма, перегородки или дверного проёма статус связанных размеров возвращают на проверку. Проектировщик оценивает, какие листы и спецификации требуется перевыпустить.

Этот порядок согласуется с общим принципом управления проектной информацией: участники должны обмениваться однозначно названными, записанными и версионируемыми данными. ISO 19650-1 описывает такой подход для жизненного цикла строительных объектов, но не задаёт геометрию частной лестницы и не заменяет российские требования. Актуальность обязательных документов и область их применения проверяйте через статью МАРШ «Нормативы для лестниц: ГОСТы, СП и другие источники».

Профессиональные источники

Какие книги помогают читать проект лестницы

Учебное пособие И. Л. Тюкавкиной «Проектирование лестниц в жилых и общественных зданиях» полезно для терминологии, планов, разрезов и связи лестницы с планировкой здания. Издание 2012 года нельзя использовать как источник текущей редакции норм: нормативные ссылки необходимо проверять отдельно.

Книга Christian Peter, Christine Peter, Daniel Reisch и Katinka Temme Stairs из серии DETAIL Practice показывает, как форма лестницы раскрывается через взаимосвязанные планы, разрезы, материалы и узлы. Это хороший ориентир для состава проектной информации, но не готовое техническое решение для конкретного российского дома. Краткие обзоры этих и других изданий собраны в статье МАРШ «Книги о лестницах: профессиональная литература для проектирования и проверки».

Четыре ошибки раннего заказа

  1. Считать размер проёма на плане уже измеренным фактом.
  2. Фиксировать ступени, не проверив чистовые уровни обоих этажей.
  3. Выбирать крепления по названию материала стены без данных о её конструкции.
  4. Запускать детали по старому файлу после изменения дома или лестницы.

Каждая ошибка начинается с потери статуса данных. Поэтому на документах должны быть версия и дата, а рядом с неподтверждённым параметром — понятная пометка и ответственный за проверку.

Чек-лист перед запуском в производство

  • Объект достиг согласованной готовности для замера.
  • Проём измерен по фактическим границам в нескольких точках.
  • Подтверждены высота между этажами и толщина перекрытия.
  • Зафиксированы будущие чистовые уровни обоих этажей.
  • Проверены стены, основания, балки, двери и коммуникации.
  • Понятен маршрут доставки и заноса секций.
  • Предварительные допущения закрыты или перенесены в явные ограничения.
  • Рабочий проект и спецификация имеют одну версию.
  • Заказчик и ответственный проектировщик подтвердили финальный выпуск.

Короткий вывод

Заказывать лестницу по проекту дома можно и часто полезно: ранняя компоновка помогает подготовить проём и увязать лестницу с планировкой. Но архитектурный проект — начало работы, а не замена обмера. Безопасная последовательность: предварительное решение по документам, требования к строительству, фактический замер, рабочий проект и только затем производство.

Для самостоятельной предварительной проверки используйте калькулятор конфигурации лестницы. Подготовиться к выезду инженера поможет страница «Замер и доставка лестницы», а порядок действий при последующих изменениях описан в статье «Изменения после замера».

Дом ещё строится?

Обсудите лестницу до выполнения проёма

Специалист поможет разобрать исходные планы и понять, какие данные подготовить к контрольному замеру. Предварительную конфигурацию можно проверить самостоятельно в калькуляторе.

Калькулятор Калькулятор Каталог лестниц Каталог
лестниц
Вызов инженера Вызов
инженера
Наверх Наверх
