Сделать металлическую лестницу своими руками — значит выполнить пять разных работ: спроектировать её, изготовить каркас, установить его, закрепить ступени и смонтировать ограждение. Если опыта в этих работах нет, разумнее заказать лестницу у специалистов: ошибки в уровнях, сварке и креплениях трудно исправить после отделки. Для тех, кто готов заниматься изготовлением, ниже — подробный порядок действий, расчётный пример, проверки и пять ошибок на каждом этапе.
Разберём внутреннюю лестницу в частном доме с металлической основой и деревянными ступенями. Последовательность изготовления объясним на прямом марше с двумя боковыми несущими балками. Расчётный пример относится только к этому прямому маршу. На фотографиях показаны и другие объекты МАРШ, а иллюстрации объясняют отдельные операции; их размеры и узлы не образуют один комплект для изготовления. Поворот, монокосоур и площадка требуют собственной деталировки. Ниже отдельно рассмотрим примерку полной обшивки. Инструкция помогает пройти работы с рабочим проектом: геометрию можно предварительно посчитать самостоятельно, а сечения, соединения и крепления к дому проверяет проектировщик. На схемах закрытого каркаса показаны швеллеры и уголки; упоминания профильной трубы относятся к другому возможному исполнению, а не к замене этих деталей.

Рабочий проект → изготовление каркаса → монтаж → ступени и обшивка → ограждение. До покупки металла проверяют проект; до окраски — собранный каркас; до обшивки — установленную основу и скрываемые крепления. Все сварные работы и закладные для ограждения планируют до уязвимой отделки. Самостоятельно можно подготовить замеры, сравнить геометрию и выполнить согласованные отделочные операции. Расчёт несущих узлов, сварка и проверка креплений требуют соответствующей подготовки.
До начала работы: какую лестницу делать и что подготовить
Прямой марш проще разметить и собрать: одинаковые прямоугольные ступени, две боковые балки, понятная боковая проекция. Но выбирать его нужно по помещению. Если лестница не помещается по длине или перекрытие мешает проходу, простота сварки не спасёт планировку. Для Г-образной или П-образной конструкции понадобится отдельно спроектировать площадку либо забежный участок.
Сначала решите, останется ли металл видимым. У открытого каркаса важны внешний вид швов, совпадение линий, доступность окраски и крепёж без случайных выступов. У закрытого каркаса под обшивку особенно важны плоскости, на которые лягут дерево и подступенки. «Всё спрячем отделкой» не решает проблему кривой основы: столяру придётся подгонять каждую деталь.
Для самостоятельной сборки возможен и заводской комплект с инструкцией. Это другой путь: несущие детали не нужно изготавливать, но совместимость с проёмом, крепление к дому и готовую геометрию всё равно проверяют. Не смешивайте технологию такого комплекта с технологией сварной лестницы.
| Работа | Инструмент и подготовка | Что должно быть известно заранее |
|---|---|---|
| Расчёт и проект | Рулетка, лазерный уровень или нивелир, угольник, план помещения. Для эскиза — бумага, таблица или программа моделирования. | Чистовые полы, фактический проём, расположение балок, дверей и коммуникаций. |
| Изготовление каркаса | Сварочное оборудование, резка и сверление металла, ровный сборочный стол, струбцины, упоры, измерительные инструменты, защита и вентиляция рабочего места. | Деталировка, маркировка, технология сварки, порядок сборки и контроля. |
| Монтаж каркаса | Назначенные средства перемещения и временного закрепления, инструмент для конкретного крепежа, безопасный доступ к узлам. | Масса и габариты секций, маршрут заноса, основания, монтажная последовательность. |
| Ступени и обшивка | Готовые деревянные детали либо столярное оборудование, шаблоны, сверление с ограничением глубины, согласованные крепления и отделочные материалы. | Толщина дерева, свесы, примыкания, места стоек, доступ к крепежу. |
| Ограждение | Стойки, секции, поручень и соединители по проекту; средства разметки и инструмент выбранной системы. | Весь контур ограждения, узлы крепления, переход на площадку, порядок относительно отделки. |
Пробный шов — часть обучения и проверки процесса, а не допуск к изготовлению несущего каркаса. Для несущих соединений нужны сварщик с подготовкой к выбранным материалам и процессу, рабочая технология и контроль результата. Прихватки, которые войдут в основной шов, также выполняют по этой технологии. Если таких навыков нет, закажите сварку каркаса и проверку узлов; самостоятельное участие можно оставить в замерах, комплектации и согласованной отделке.
Для резки и сварки необходимы подходящие средства защиты; людей рядом защищают от излучения дуги и разлетающихся частиц. Перед сваркой убирают горючие материалы из рабочей зоны, готовят средства пожаротушения и аптечку, а после работы проверяют состояние зоны. Электропитание оценивают по паспорту выбранного аппарата: надпись «220 В» не подтверждает пригодность розетки, линии или удлинителя. Их проверку поручают электрику. Баллон и вентиляцию организуют по руководству оборудования. Обучаться этим операциям на уже установленном каркасе над чистовой отделкой — плохая последовательность.
Заказать проект, изготовление и монтаж каркаса, а часть столярной отделки выполнить самостоятельно. До заказа согласуйте толщину ступеней, отверстия, закладные и доступ к крепежу. Тогда каркас подготовят под выбранную отделку, а не под неизвестные будущие доски.
Этап 1. Рассчитать лестницу и подготовить рабочий проект
Кто выполняет этап. Первые семь шагов позволяют владельцу собрать исходные данные и подготовить предварительную схему. Для изготовления её проверяет проектировщик; восьмой шаг — получение и проверка рабочего комплекта, а не самостоятельное назначение швов и анкеров.
Расчёт геометрии отвечает на вопросы «куда придёт лестница» и «как по ней будут ходить». Расчёт несущей конструкции определяет металл, соединения и опирание. Для предварительного варианта используйте калькулятор конфигурации лестницы МАРШ. Он помогает сравнить геометрию, но не заменяет расчёта несущей конструкции.
- Снимите размеры помещения от одной системы отсчёта. Начните с верхнего этажа: обозначьте выход, стороны проёма, толщину перекрытия и выступающие балки. Затем измерьте доступное место внизу. На плане запишите каждую сторону и диагонали, не восстанавливая кривой проём как идеальный прямоугольник. Проверьте контур на высотах будущих ступеней и ограждения: сужение стены выше пола тоже влияет на лестницу.
- Зафиксируйте будущие полы. Для каждого этажа запишите существующее основание и весь будущий слой: стяжку, тёплый пол, подложку и покрытие. Перенесите высотную отметку лазером и подпишите её на объекте. Размер «от пола до потолка» не включает перекрытие и не равен высоте между этажами.
- Нарисуйте маршрут в плане. Покажите первую ступень, направление подъёма, поворот и выход наверху. Добавьте двери с дугами открывания, радиаторы и будущие перегородки. На плане должны помещаться не только косоуры, но и ограждение, поручни, подход и выход. Свободная ширина прохода отличается от наружной ширины металлокаркаса.
- Посчитайте подъёмы, затем проступи. Подъём — переход между двумя соседними готовыми уровнями; проступь — горизонтальное расстояние между передними кромками соседних ступеней. Пол верхнего этажа может завершать последний подъём. Поэтому число отдельных деревянных ступеней не всегда равно числу подъёмов. Площадку также включают в цепочку высот, а не добавляют поверх уже рассчитанного марша.
- Сопоставьте несколько вариантов. Для каждого целого числа подъёмов вычислите их высоту, длину марша, положение поворота и угол. Более низкий подъём часто требует большего числа ступеней и большего места. Не улучшайте одну цифру за счёт исчезновения прохода или слишком короткой проступи.
- Проверьте разрез под перекрытием. Изобразите готовые ступени, низ перекрытия, балки, опускание потолка и путь человека. Проверьте места с наименьшим расстоянием до перекрытия при подъёме и спуске, включая вынесенные за проём ступени. Один вертикальный размер над одной ступенью не подтверждает проход по всему маршруту. Требуемые габариты принимают с учётом назначения здания и применимых требований.
- Добавьте отделку и ограждение в проект до металла. Покажите толщину ступеней, площадки и подступенков, свесы, зазоры, места стоек. Проверьте, что дрель и ключ смогут подойти к креплению после сборки. Если в лестнице нужна подсветка, заранее согласуйте кабельный маршрут и доступ к обслуживанию.
- Получите и проверьте рабочие чертежи. Нужны план, боковой разрез, деталировка, спецификация и отдельные узлы опирания, соединения секций, крепления ступеней и ограждения. Несущие элементы и основания проверяет проектировщик. В документации должны быть указаны материал и толщина, расположение отверстий, сварные соединения, крепёж, контроль и монтажная последовательность.
Подробную методику с замерами и рабочими эскизами мы показываем в статье «Расчёт лестницы на второй этаж: высота и ширина ступеней». Ниже используем отдельный учебный пример, чтобы проследить всю цепочку размеров.
Учебный пример: высота, проступь и длина прямого марша
Исходные данные условные, это не проект лестницы для изготовления. Между черновыми полами — 2905 мм. Нижний пол поднимется на 50 мм, верхний — на 25 мм. Верхний готовый пол завершает последний подъём; отдельной ступени вровень с ним нет.
H = Hчерн + Δверх − Δниз = 2905 + 25 − 50 = 2880 мм

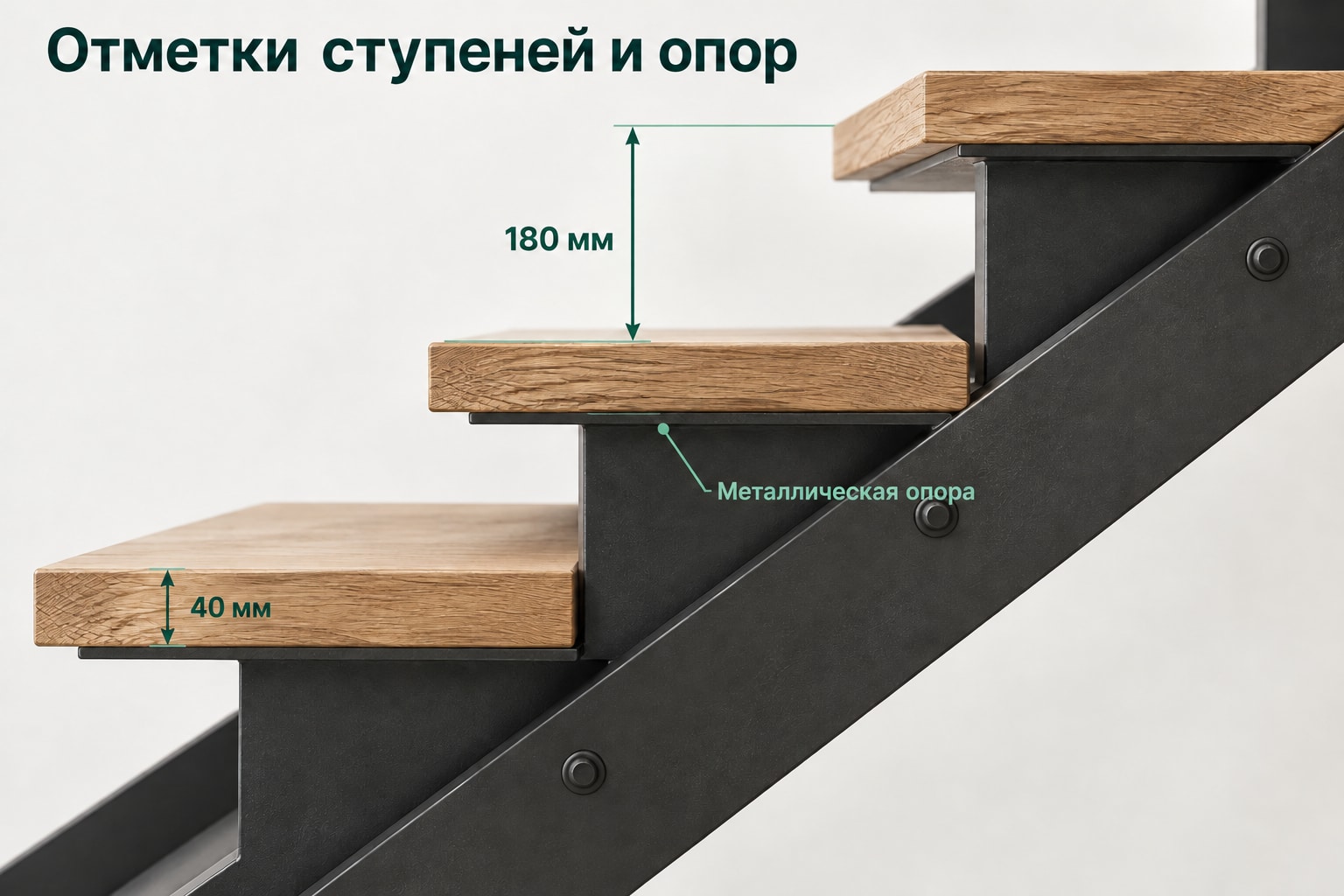

Для первого варианта выберем 16 подъёмов. Тогда h = 2880 ÷ 16 = 180 мм. Отдельных проступей будет 15. При выбранной для сравнения проступи b = 260 мм горизонтальная проекция этих участков составит L = 15 × 260 = 3900 мм. Место перед первой ступенью и после выхода в эти 3900 мм не входит.
| Подъёмы N | Высота h = 2880/N | Проступи N−1 | Длина (N−1)×260 | 2h+b |
|---|---|---|---|---|
| 15 | 192 мм | 14 | 3640 мм | 644 мм |
| 16 | 180 мм | 15 | 3900 мм | 620 мм |
| 17 | ≈169,4 мм | 16 | 4160 мм | ≈598,8 мм |
Таблица показывает цену добавленного подъёма: вариант с 17 подъёмами длиннее варианта с 16 на 260 мм. Если доступно только 3900 мм, он уже не помещается при той же проступи. Сумма 2h+b помогает сравнивать ритм шага, но не доказывает безопасность: в ней нет ширины, проёма, ограждения и несущих узлов.
Угол линии, проходящей через кромки последовательных одинаковых ступеней, считаем по tan α = h/b. Для 180/260 получаем α ≈ 34,7°. Не заменяйте эту формулу отношением полной высоты H к длине L без определения концов: крайние подъёмы и точки отсчёта у этих величин могут различаться. Длину несущей балки и торцевые резы получают по её фактическим точкам в чертеже, а не по длине воображаемого треугольника «пол — этаж».

Полная глубина деревянной детали и проступь тоже различаются. Свес передней кромки увеличивает полную глубину детали, но не увеличивает расстояние между соседними кромками. В нашем примере нельзя сделать короткий марш удобнее простым увеличением свеса: геометрия шага останется прежней.

Как перенести готовые уровни на металлические опоры
Пусть в том же примере деревянная ступень имеет толщину t = 40 мм и других слоёв между опорой и деревом нет. За нулевую отметку принимаем нижний черновой пол. Верх первой металлической опоры должен оказаться на отметке 50 + 180 − 40 = 190 мм. После установки дерева её верх будет на 230 мм, а нижний чистовой пол — на 50 мм: первый подъём получится 180 мм.
Для опоры с номером i используется Zопоры = Δниз + i×h − t. Если предусмотрены прокладки или другие слои, их толщину также вычитают из готовой отметки. Толщину узла нельзя незаметно добавить после расчёта.
| Место | Верх металлической опоры | Верх готовой поверхности | Что проверить |
|---|---|---|---|
| Нижний пол | — | 50 мм | Будущие слои подтверждены до изготовления. |
| Первая ступень | 190 мм | 230 мм | 230−50 = 180 мм. |
| Вторая ступень | 370 мм | 410 мм | 410−230 = 180 мм. |
| Последняя, пятнадцатая ступень | 2710 мм | 2750 мм | Весь ряд размечен от общей базы. |
| Верхний пол | — | 2930 мм | 2930−2750 = 180 мм. |
Верх последней металлической опоры находится на 2905−2710 = 195 мм ниже верхнего чернового пола. Проверка одной строкой: 195 = 180 + 40 − 25 мм, то есть высота готового подъёма плюс толщина дерева минус слой верхнего пола. Эти 195 мм нельзя перепутать с готовым подъёмом 180 мм: это расстояние между другими поверхностями.
Если верхний пол впоследствии поднимут ещё на 30 мм, высота между готовыми этажами станет 2910 мм. У оставленных на прежнем месте ступеней последний подъём будет 210 мм. Если пересчитать проект до изготовления, 2910/16 = 181,875 мм. Округление этого числа до 182 мм во всех 16 подъёмах даст уже 2912 мм. Поэтому размечают согласованные абсолютные отметки и проверяют конечный уровень, а не переносят округлённый шаг 16 раз подряд.
- Измерить до потолка. Высота лестницы получится без перекрытия. Измеряйте между этажами и отдельно записывайте толщину перекрытия.
- Забыть один из полов или толщину дерева. Первый либо последний подъём изменится после отделки. Проверяйте полную цепочку готовых поверхностей и отметок металла.
- Посчитать детали вместо подъёмов. В расчёт попадёт лишняя или пропущенная ступень. Пронумеруйте все уровни от нижнего пола до верхнего, включая площадку.
- Проверить только вид сверху. В плане лестница влезет, но в разрезе упрётся в перекрытие. Согласуйте оба вида и маршрут человека.
- Подобрать металл по чужому видео. Другие пролёт, опоры и отделка меняют задачу. Заказывайте расчёт несущей системы и узлов, а не только красивую модель.
Перед покупкой металла положите рядом план, разрез и ведомость уровней. Сверьте первую и последнюю ступени, места стоек, доступ к крепежу и площадку, если она есть в вашем проекте. Если один размер изменился, проверьте связанные виды, а не поправляйте только надпись на одном листе.
Результат этапа: рабочий комплект с согласованными уровнями, деталями, узлами и способом установки. Только после этого составляют закупку и раскрой.

Галерея проекта МАРШ
Этап 2. Изготовить и сварить металлический каркас
Для прямого марша с двумя боковыми балками сначала готовят детали, затем собирают их на прихватках, проверяют парность и геометрию, выполняют основную сварку и повторяют контроль. Подгонять детали уже на месте, в доме, значительно труднее. Этот этап выполняет человек, умеющий читать деталировку, изготавливать указанные соединения и пользоваться измерительной оснасткой. Владелец проверяет комплектность и результаты контроля вместе со специалистом.


- Составьте ведомость раскроя. Для каждой позиции выпишите обозначение, профиль, толщину, количество, длину, ориентацию реза и отверстия. На рисунке пометьте левую и правую стороны, верх, низ и базовый торец. Две детали одинаковой длины могут иметь разные направления скоса и креплений. Заложите ширину реза при раскладке на исходный прокат.
- Проверьте металл до разметки. Сверьте маркировку и фактические размеры со спецификацией, осмотрите заготовки. Не заменяйте профиль из спецификации похожим: тип сечения, материал и толщина стенки входят в расчёт. Труба, швеллер и уголок не взаимозаменяемы по одному наружному размеру. Сначала получите согласование замены.
- Подготовьте и проверьте базовые инструменты. Угольник можно проверить переворотом на одной прямой базе: линии не должны расходиться. Сборочный стол должен давать предусмотренную опорную плоскость. Держатель с магнитом фиксирует деталь, но его угол всё равно проверяют измерением; стружка и сварочные брызги мешают плотному прилеганию.
- Сделайте одну контрольную пару заготовок. Для повторяющейся опоры ступени сначала изготовьте левую и правую детали. Сверьте длины, углы и положение отверстий с чертежом. Подпишите образцы. Изготовление десятков деталей по непроверенной первой заготовке размножает ошибку на весь марш.
- Раскроите остальные детали по проверенным базам. При резке учитывайте, с какой стороны линии проходит диск. После каждой серии контролируйте размеры, а не только совпадение с предыдущей деталью. На прямоугольной трубе укажите, какая грань находится сверху: поворот трубы меняет ориентацию реза. Удалите заусенцы, детали сразу промаркируйте.
- Выполните предусмотренные отверстия и подготовку под сварку. Крепление ступеней снизу, стойки и разъёмные узлы продуманы в проекте. Заготовку для сверления закрепляют; диаметр, инструмент и обработку отверстия выбирают по чертежу. Если сверлят обе стенки трубы, требуется обеспечить их соосность — свободная ручная дрель может уйти в сторону. Кромки, зазор и разделку под сварку выполняют по технологии соединения.

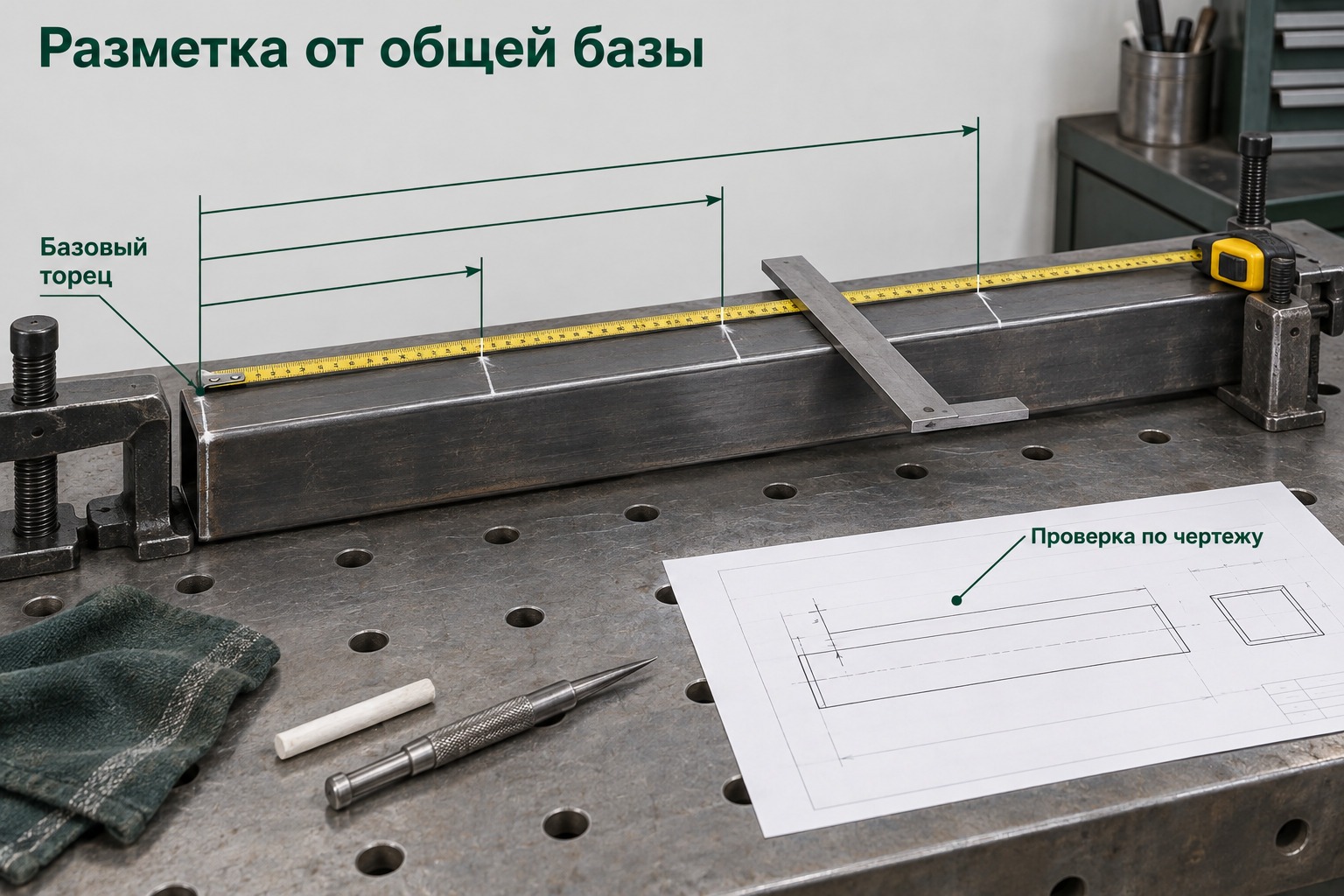

- Разметьте положения опор от одной исходной точки. Используйте координаты или размеры от общей базы. Не откладывайте каждый новый шаг от предыдущей отметки: так ошибка накапливается. В нашем примере между 15 опорами — 14 интервалов. Если каждый интервал перенести с ошибкой +1 мм, последняя опора сместится на +14 мм относительно первой. Размер от исходной базы до первой опоры проверяют отдельно. Поэтому сверяют и промежуточные координаты, и конечную отметку.
- Соберите первую боковую часть в оснастке. Прижмите балки и опоры к назначенным упорам, проверьте их положение в нескольких местах. Временная фиксация не должна закрывать зоны сварки или мешать контролю. У каждой опоры проверьте свою отметку и горизонталь; соседние ступени находятся на разных уровнях. Позже сопоставьте левую и правую опоры одной ступени.
- Соберите вторую часть как зеркальную. Сверьте направление крепёжных деталей и торцевых пластин. Сопоставьте парные элементы по общим базам: верх каждой будущей ступени должен опираться на согласованные поверхности с обеих сторон. Одинаковый внешний контур ещё не означает правильную пару.
- Выполните контрольную сборку на прихватках. Проверьте предусмотренную ширину внизу, посередине и вверху, параллельность балок, плоскости опор, положение торцов и отверстий. Для прямоугольной рамы площадки проверяют стороны, диагонали и плоскостность: одни равные диагонали не подтверждают все параметры. Прихватки выполняются по технологии, а не используются как окончательные несущие соединения.
- Проверьте транспортные секции и их стыки. Деление на секции должно быть показано в рабочем проекте до раскроя. На контрольной сборке сопоставьте маркировку, соединительные пластины, отверстия, доступ для инструмента и транспортные габариты. Если марш перевозят целиком, это одна транспортная секция. Если он состоит из нескольких частей, их стыкуют для проверки, затем разделяют по проектным разъёмам. Вырезать новый стык в уже сваренной балке ради двери нельзя. Болтовую сборку или сварку на объекте выбирает проектировщик, а возможность работ в готовом доме согласуют заранее.
- Выполните основную сварку с контролем деформаций. Режим, присадку, подготовку кромок, размер и протяжённость швов задают для материала и узла. Порядок сварки помогает ограничить увод деталей при нагреве и усадке. После назначенных операций повторяйте измерения. Нельзя уменьшать предусмотренный шов, чтобы «меньше повело», или добавлять произвольные швы, чтобы «было покрепче».
- Проверьте остывшую конструкцию до окраски. Сверьте геометрию и отверстия. До окраски сварные соединения проверяет специалист по сварке и контролю: он сопоставляет выполненные узлы с чертежами, оценивает доступные поверхности и применяет дополнительные методы, если они заданы для этих соединений. Запишите, какие узлы проверены, кем, каким способом и с каким результатом. Если детали перестали совпадать, сначала установите причину. Не притягивайте кривые секции болтами до нужного вида и не исправляйте несущий элемент ударами без согласованной технологии.
- Подготовьте металл и нанесите покрытие. Зачистка брызг и заусенцев отличается от стачивания расчётного шва. Подготовку поверхности, совместимые грунт и краску, толщину слоёв и выдержку берут из технической карты покрытия. На стадии раскроя и сборки заранее проверьте доступ к местам, которые позже окажутся закрыты: порядок защиты этих поверхностей должен быть согласован до соединения деталей. Зоны будущей сварки на объекте подготавливают по технологии сварки; окончательную защиту в этих местах восстанавливают после сварки и контроля.

Перед обшивкой сопоставьте деталировку с каждой опорой: номер ступени, высотная отметка, место стойки и доступ к крепежу должны относиться к одной позиции. Для поворотного каркаса в эту проверку добавляют площадку или забежные ступени.
Пробная сварка: что делать перед соединением каркаса
Если проект предусматривает полуавтоматическую сварку MIG/MAG, подготовка выглядит так. Для ручной дуговой сварки электродом нужна своя инструкция — настройки и движения этих процессов не смешивают.
- Подготовьте образцы и поверхности. Возьмите тот же металл и повторите соединение из проекта. Удалите загрязнения, затем обработайте участок до чистого металла; обеспечьте контакт обратного кабеля.
- Настройте систему. Сверьте проволоку, газ, полярность и расходные детали с руководством аппарата. Начальные параметры возьмите из его таблицы для выбранного материала и толщины.
- Проверьте положение горелки без дуги. Пройдите весь будущий шов: доступ, опора рук и провод не должны заставлять менять положение посередине.
- Выполните пробный проход. Удерживайте предусмотренные вылет проволоки, угол и скорость движения. Следите за соединением обеих кромок, а не только за рисунком сверху.
- Разберите результат. Передайте образец специалисту, проверяющему технологию: внешний вид не показывает всё сечение шва. В учебном руководстве оборудования рассматриваются проверка образца на излом и макрошлиф — подготовленный срез, позволяющий увидеть соединение внутри. Подходящий метод и оценку выбирают для данного соединения. Проверяют отдельный образец; разрушать или испытывать ударами установленную лестницу нельзя.
Пробная сварка помогает проверить процесс на отдельном образце. Её успешный результат не подтверждает качество всех швов каркаса. До окраски и закрытия узлов нужен контроль самого изделия с записью результатов. Требования к образцам, оборудованию и проверке получают вместе с технологией сварки.
- Две правые детали вместо зеркальной пары. Крепления смотрят не туда, и сборка не получается. Размечайте стороны до раскроя и проверяйте пару до серийного изготовления.
- Отсчёт каждого шага от предыдущего. Небольшие ошибки уходят в конец марша. Размечайте от общей базы и сверяйте промежуточные и конечные координаты.
- Основная сварка до контрольной сборки. Ошибку в плоскости обнаружат, когда детали уже трудно переставить. Проверяйте изделие на прихватках и после сварки.
- Неподходящий режим или изменённая схема швов. Красивый вид не гарантирует качество соединения. Работайте по технологии, на проверенных образцах и с назначенным контролем.
- Забытые отверстия и недоступный крепёж. После соединения секций дрель или ключ уже не подходят. Проверяйте доступ на модели и при пробной сборке до покрытия.
Сварочный нагрев и усадка способны изменить положение деталей. Прихватки, фиксацию и последовательность сварки выполняют по назначенной технологии узла. После основной сварки повторно проверяют геометрию каркаса.
Результат этапа: проверенные и промаркированные секции с выполненными отверстиями, исправным покрытием и документами контроля. Если изготовитель и монтажник — разные люди, обозначения секций должны совпадать с монтажной схемой.

Галерея проекта МАРШ
Этап 3. Занести и установить металлокаркас в доме
Здесь задача меняется: изделие нужно привязать к фактическому дому. Даже ровный марш нельзя установить правильно, если перепутаны высотные базы или проектное крепление попало в другой материал. Монтажная команда работает по схеме с последовательностью подъёма, временного удержания и постоянного закрепления. Владелец готовит доступ и передаёт изменения исходных данных; способ опирания и крепления проверяет проектировщик.

- Повторно проверьте помещение. Сопоставьте проём с рабочим замером. Новая штукатурка, стяжка, перегородка или радиатор могут изменить доступное место. Отметьте расхождения до заноса. Фактическое изменение основания или опоры передайте проектировщику.
- Пройдите маршрут заноса с габаритами секций. Измерьте дверь в свету, коридор, повороты и высоту над маршрутом. Прямоугольник нужной ширины в двери ещё не доказывает, что длинный марш удастся повернуть за ней. Размер и способ соединения транспортных секций предусматривают до изготовления; распиливать готовую балку ради двери без переработки проекта нельзя.
- Подготовьте основание и проверьте коммуникации. По проекту и обследованию должно быть понятно, что находится под отделкой и куда передаётся нагрузка. Плитка, стяжка, бетонная плита, деревянная балка и кладка требуют разных узлов. Убедитесь, что в местах сверления и крепления нет трасс тёплого пола, электрики и труб. Если их положение неизвестно, сначала уточните его, а не выбирайте место отверстия наугад.
- Перенесите монтажные базы. На объекте обозначьте нижний и верхний чистовые уровни, положение секций и опор. В учебном примере первую металлическую опору нужно выставить на 190 мм от нижнего чернового пола, а не на высоту готового подъёма 180 мм. Проверяйте отметки по согласованному чертежу в реальном помещении.
- Организуйте подъём и удержание. Масса, точки подхвата, оборудование и временное крепление должны соответствовать монтажной схеме. Рабочая зона закрыта для посторонних; никто не находится под поднятым элементом. Самодельная перекладина, случайная верёвка и расчёт на то, что помощник удержит марш, не заменяют спланированного перемещения.
- Соберите секции в предусмотренной последовательности. Для лестницы с площадкой часто требуется сначала выставить её опорный узел, затем связанные марши, но конкретный порядок задаёт проект. До окончательной фиксации сверяют положение секций, отметки, ширину, опирание и выход. Если один узел не совпал, проверяют всю цепочку, а не сразу изменяют отверстие.
- Подготовьте отверстия под назначенную систему крепежа. Сверьте основание, толщину элемента, положение относительно краёв и соседних отверстий. Параметры сверления и очистки берут из документации конкретного анкера. Попадание в пустоту, трещину, арматуру или коммуникацию — повод остановиться и уточнить решение; перенос отверстия меняет узел.
- Установите крепёж по инструкции производителя. Для механического анкера выполняют назначенную установку и затяжку. Для инъекционной системы учитывают подготовку отверстия, совместимые компоненты, температуру и срок отверждения до нагружения. Установка не сводится к тому, чтобы «забить анкер». Порядок установки и условия применения берите из документации выбранного крепежа; выбор узла остаётся в проекте.

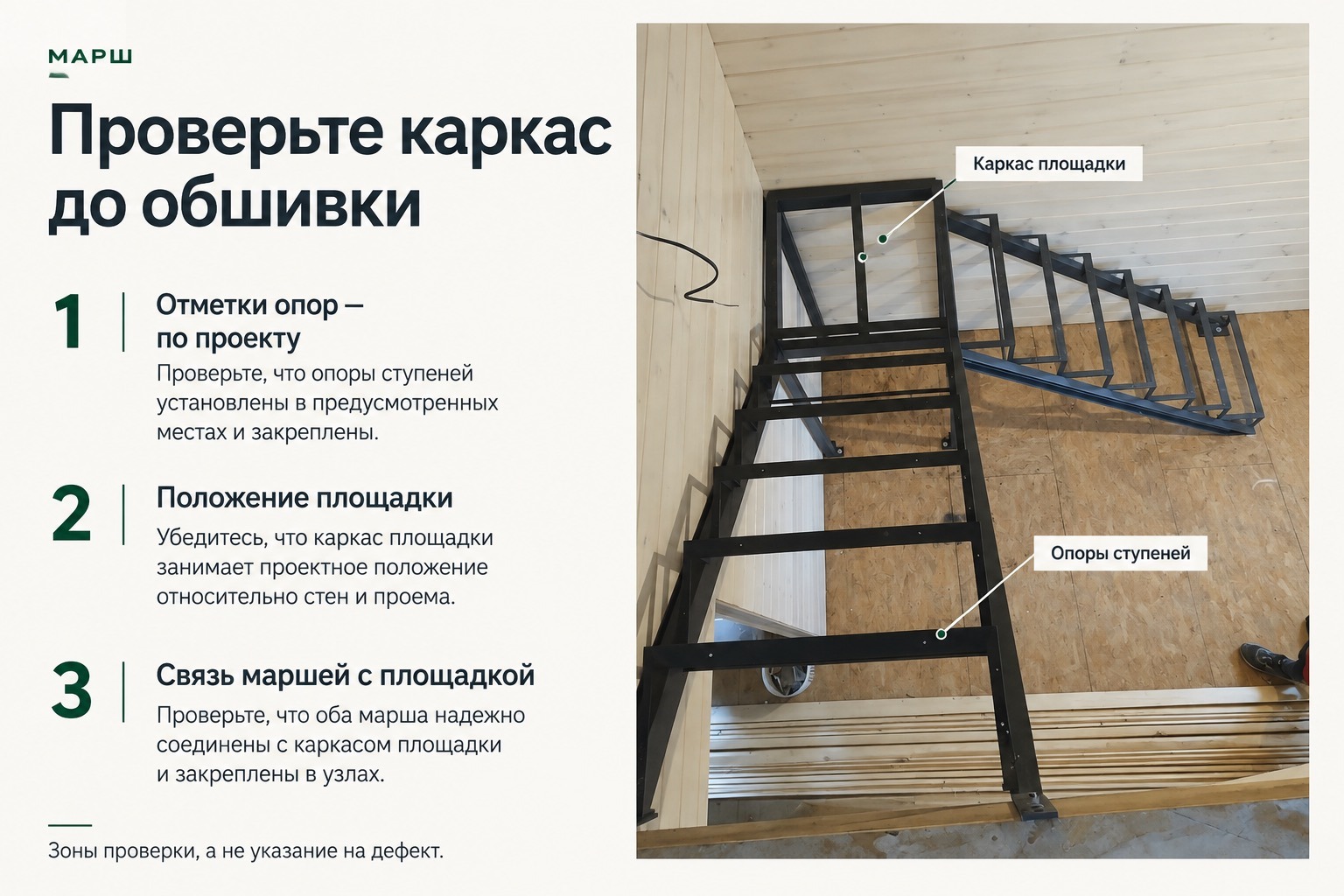

- Проверьте положение каркаса и закреплённые узлы. Опорные поверхности под ступени контролируют вдоль и поперёк, а отметки — от общей высотной базы. Не меняйте наклон всего марша, чтобы исправить одну кривую опору: это меняет все ступени и примыкания. Проверяют доступные соединения и их соответствие рабочей документации.
- Передайте каркас на отделку после контроля. Временные опоры снимают в предусмотренный момент. Повреждения покрытия восстанавливают согласованным материалом. До обшивки сохраняют результаты проверки и фотографии скрываемых узлов. Если используются временные ступени, у них должны быть предусмотренные крепления и ограждение; просто положенные доски не образуют готовую лестницу.


До сверления найдите в документации: допустимое основание, размеры отверстия, способ и число циклов очистки, совместимые компоненты, подготовку картриджа и смесителя, заполнение, установку шпильки, время отверждения и затяжку. Выпишите эти пункты в монтажный лист вместе с обозначением крепежа из проекта. Если инструкция требует удалить начальную порцию смеси, её количество и признак готовности берут именно из этой инструкции. Универсального объёма, числа продувок или времени ожидания для всех систем здесь нет. Этот перечень помогает проверить полноту инструкции и не назначает анкер для лестницы.
| Что обнаружено | Что проверить первым | Чего не делать без пересмотра узла |
|---|---|---|
| Отверстия не совпадают | Маркировку секций, базовый торец, уровни и фактическое положение опор. | Прожигать отверстие или ослаблять пластину произвольным пазом. |
| Одна опора не касается основания | Геометрию основания, стойки и всей секции, предусмотренный способ выравнивания. | Собирать опору из мягких ковриков, случайных обрезков или стягивать перекос крепежом. |
| Последний подъём не совпал | Верхний чистовой уровень, толщину дерева и положение последней металлической опоры. | Уменьшать только крайнюю ступень, не проверив всю высотную цепочку. |
| В месте анкера другой материал | Фактическое основание и применимость выбранной системы. | Считать дополнительный случайный крепёж равноценной заменой расчётного узла. |
- Крепление к отделке вместо предусмотренного основания. Внешне опора стоит ровно, но путь передачи нагрузки другой. Проверьте слои и несущую основу.
- Разные базы для начала и выхода. Обе стороны выглядят правильно по отдельности, а крайние подъёмы отличаются. Переносите общую отметку и сверяйте готовые уровни.
- Занос и подъём придуманы после сварки. Секции не проходят либо их нечем удержать. Маршрут и монтажная схема нужны до изготовления.
- Пропуск очистки, затяжки или выдержки крепежа. Монтаж не соответствует системе производителя. Проверяйте каждую обязательную операцию по её инструкции.
- Подгонка несущего узла без проверки. Новое отверстие, укороченная опора или случайная подкладка меняют решение. Сначала выясните причину несовпадения и согласуйте исправление.
На этом этапе ещё видно, как закреплены секции и куда опираются детали. После дерева и боковых панелей часть соединений будет скрыта. Не передавайте каркас столяру только по признаку «не шатается»: сверка с проектом и предусмотренный контроль должны быть завершены.
Результат этапа: каркас установлен на согласованных основаниях, геометрия и крепления проверены, результаты сохранены. До следующего этапа уточните все расхождения с деталировкой дерева.

Галерея проекта МАРШ
Этап 4. Установить ступени или полностью обшить лестницу
Для открытой лестницы устанавливают проступи и, если она есть в проекте, площадку; при полной обшивке добавляются подступенки, боковые панели и примыкания. Эту часть может выполнить владелец со столярным опытом по согласованным деталям и узлам. Перед деревом должны быть завершены сварные работы, которые могут затронуть отделку, включая сварные детали ограждения. На этапе 5 останутся окончательная сборка и проверка ограждения. Даже одинаковые на чертеже детали не стоит окончательно крепить без примерки: фактические стены, слой покрытия и положение стоек влияют на стыки.


- Проверьте деревянный комплект и условия помещения. Сверьте номера, размеры, толщину и направление лицевых поверхностей. Осмотрите торцы, кромки и покрытие. Изготовитель должен указать условия хранения, допустимую влажность и подготовку к монтажу. Не назначайте единый срок «полежать три дня» для любого дерева: влажная стяжка и работающая система отопления дают разные условия.
- Повторно измерьте каркас после установки. Снимите размеры опор и примыканий; для забежных ступеней и неровных стен нужны индивидуальные шаблоны. На шаблоне укажите верх, низ, номер, линию стены, край опоры и стойку. Один бумажный контур без этих обозначений легко перевернуть.

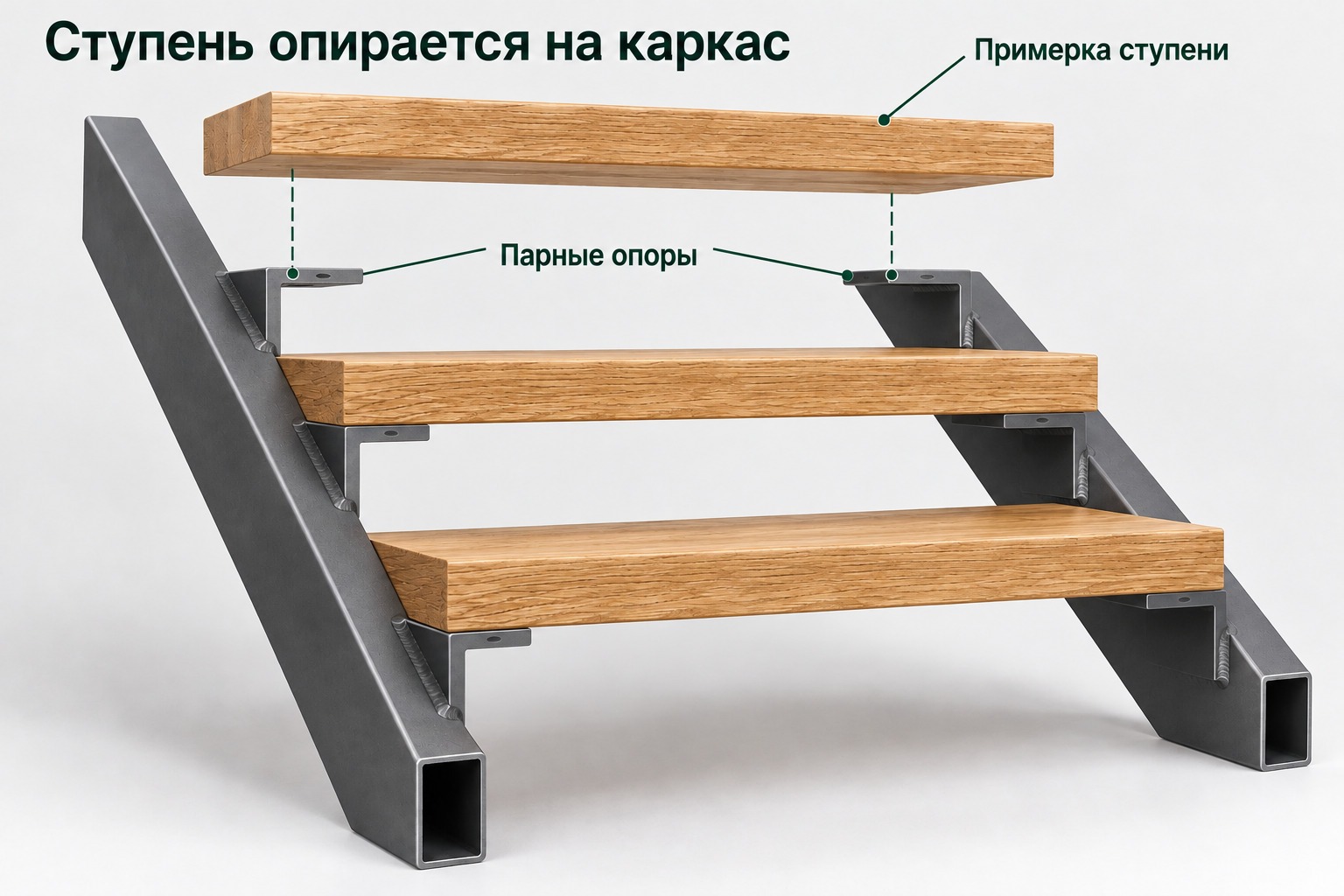

- Примерьте весь комплект без окончательного крепления. Проверьте свесы, линии кромок, зазоры и выход. Для прямых ступеней сравните положение передних кромок, для поворотных — соответствие своему месту. Не начинайте с силового притягивания первой детали: ошибка примыкания может обнаружиться только на последней.
- Проверьте готовую высотную цепочку. Измеряйте по верху дерева, включая первый подъём от пола и последний на этаж. Если ступень качается, выясните причину: мешающий шов, перекошенная опора или сама деталь. Не подтягивайте деревянную проступь винтами к кривому металлу, заставляя её изгибаться.
- Разметьте крепёж с учётом доступа и толщины. Для крепления снизу перенесите позиции с металлических отверстий или проверенного шаблона. Убедитесь, что инструмент подходит к каждому месту. Длину крепежа и глубину отверстия согласуют с узлом; ограничитель сверления помогает сохранить лицевую поверхность. Перед сверлением проверяйте, что рядом не проходят крепления стойки и кабели.
- Закрепите ступени предусмотренным способом. Винты, резьбовые втулки, прокладки и клеевые материалы применяются как система, а не как случайный набор. Дерево изменяет размеры при изменении влажности; возможность таких перемещений учитывается в узле. Не увеличивайте отверстия и не меняйте количество креплений самостоятельно. Пробная сборка одной детали позволяет проверить операцию до установки всего комплекта.

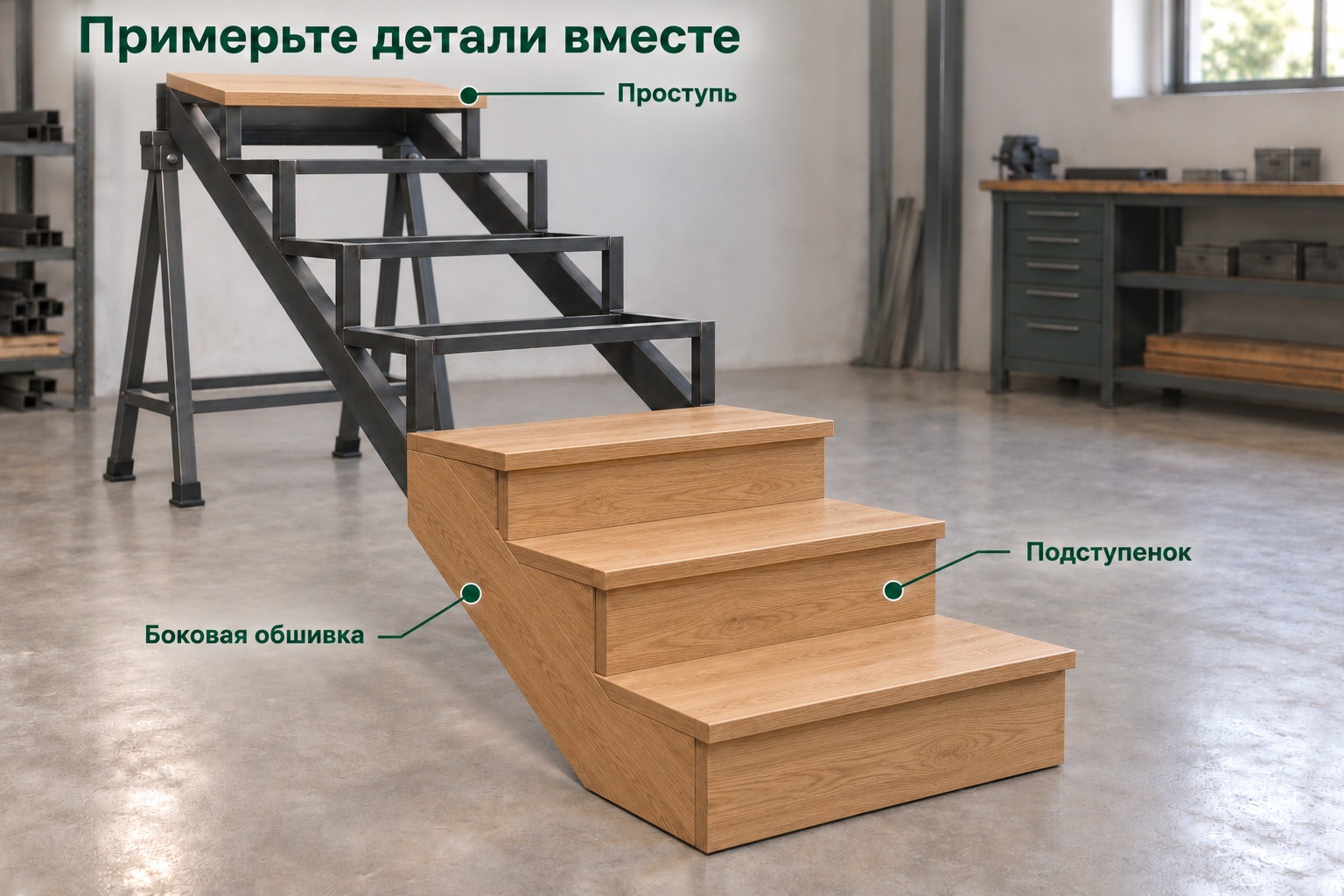

- Соберите подступенки и боковую обшивку по согласованному узлу. Порядок относительно проступей зависит от выбранного соединения. Сделайте пробную сборку пары «проступь — подступенок», проверьте примыкание, толщины и линии. Для закрытого каркаса заранее обеспечьте плоскости под панели и возможность крепления. Не заполняйте щели неясного происхождения произвольным количеством пены или герметика.
- Проверьте площадку и примыкание к верхнему полу. Площадка — отдельная деталь со своей толщиной и опорной системой. Разные толщины дерева на ней и на ступенях меняют отметки. Декоративная планка у пола не должна скрывать неправильный последний подъём. Технологические зазоры и их оформление задаются для конкретных материалов.
- Завершите отделку и защитите результат. Для покрытия на объекте соблюдайте подготовку, межслойную выдержку и срок допуска к использованию. Согласуйте образец цвета до окраски всех деталей, особенно если деревянный поручень должен совпадать со ступенями. Защита от последующих работ не должна создавать скользкий путь или закрывать места, которые ещё предстоит проверять.


Фотографии показывают металлическую основу до дерева и крупный ракурс деревянных ступеней другого объекта. Не нужно считать их единой последовательностью одного проекта. Выбор породы, покрытия и способа крепления обсуждают отдельно; подробнее — в сравнении материалов для лестницы.
- Заказать дерево без окончательной деталировки. Толщина, свесы и вырезы не совпадают с каркасом. Согласуйте их до изготовления комплекта.
- Устанавливать в неподходящих условиях. Влажные работы и хранение меняют состояние дерева. Следуйте условиям изготовителя и проверьте помещение.
- Притянуть ступень к кривой опоре. Качание может исчезнуть временно, но причина останется. Исправление начинается с проверки основы.
- Просверлить лицевую сторону или попасть в крепление стойки. Сверяйте позиции и глубину, используйте ограничитель и пробную операцию.
- Обшить всё до проверки креплений. Узлы становятся недоступными. Проверяйте и фиксируйте скрываемые соединения до панелей.
Частая помеха при примерке — отсутствующее отверстие или крепление, к которому нельзя подойти рукой или инструментом. До заказа дерева проверьте одну сборку в натуральном размере. Это выявит конфликт ступени, стойки и металлической опоры раньше, чем будет испорчена отделка.
Результат этапа: ступени и обшивка закреплены, готовые отметки и примыкания проверены, отделка выдержана по своей технологии. Если ограждение ещё не завершено, лестница остаётся промежуточной стадией работ.

Галерея проекта МАРШ
Этап 5. Установить ограждения и поручень

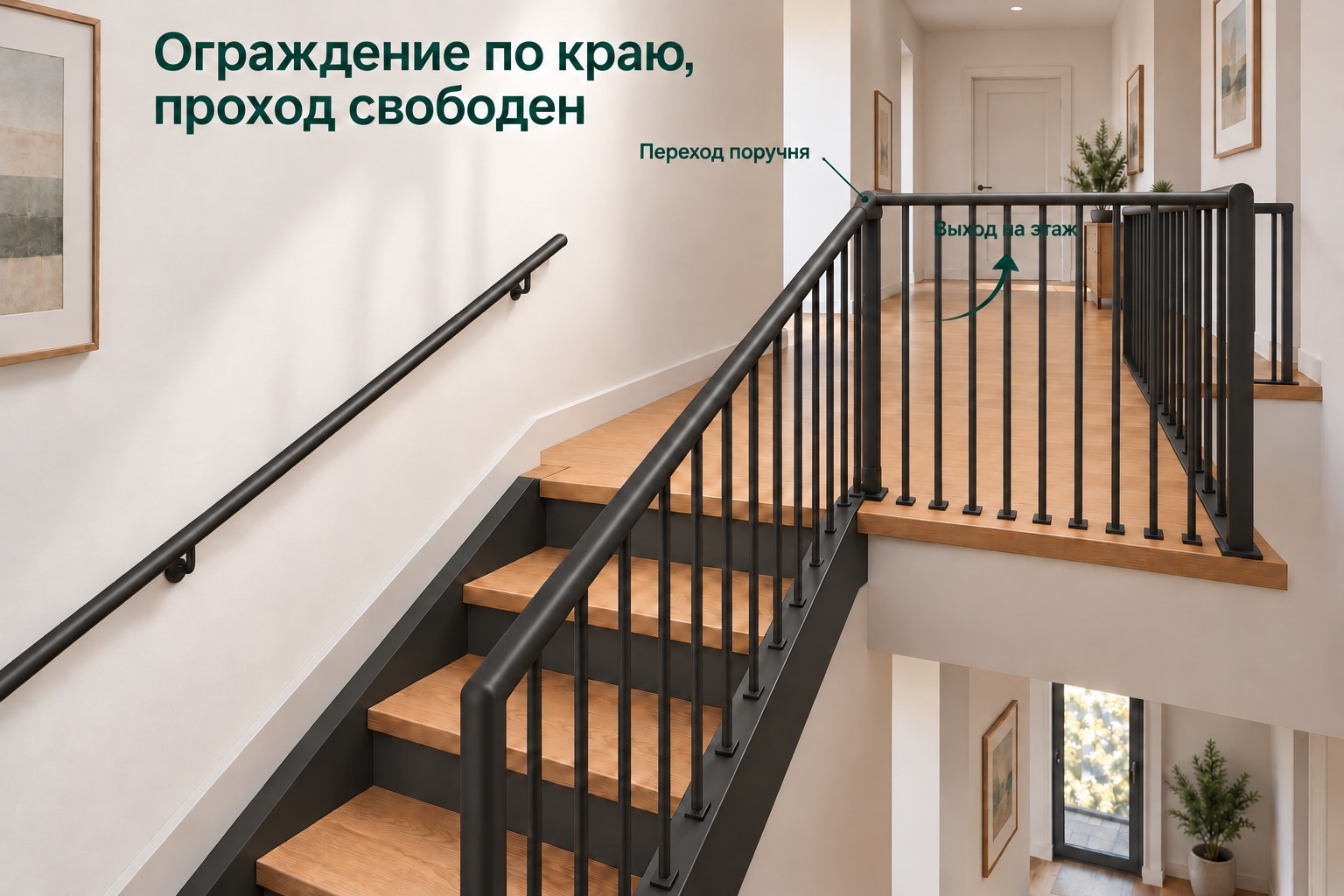

Ограждение — весь контур защиты открытых краёв: наклонные секции на марше, площадка и верхний проём. Установка красивых балясин на ступенях не решает задачу, если на втором этаже остался открытый край. Поручень должен связывать секции понятным маршрутом и оставлять свободный выход. Сварные стойки и закладные готовят до дерева, если так устроен узел; здесь рассматривается окончательная сборка по готовым уровням. Этап выполняет монтажник выбранной системы. Самостоятельную сборку допускают в рамках её инструкции и заранее согласованного состава работ, а результат закрепления проверяет специалист.


- Сверьте контур в плане и сбоку. Пронумеруйте стойки и секции, отметьте повороты и окончания. Укажите, где ограждение идёт к стене, где продолжается вдоль проёма и где должен остаться проход. Проверяйте свободное место с учётом самих стоек и выступа поручня.
- Проверьте основания стоек. Верхнее и торцевое крепления требуют разных деталей. Стойку нельзя переставить на край деревянной ступени только ради ровного рисунка: крепление должно соответствовать материалу и расчётному узлу. Места закладных и отверстий должны быть предусмотрены ещё в каркасе.
- Разметьте поручень по готовым ступеням. На наклонном участке контролируют заданную высоту относительно линии готовых кромок, на горизонтальном — относительно готовой площадки. При этом стойки остаются вертикальными. Разметка по голому металлу без толщины дерева меняет итоговую высоту.
- Примерьте крайние стойки и переходные детали. До изготовления остальных секций проверьте начало, конец и узел перехода на площадку. Наклонный поручень приходит к согласованной точке и дальше переходит в горизонтальный либо в поворотный участок без случайного скачка. Не решайте этот переход после окончательного монтажа всех стоек.
- Соберите и закрепите стойки по документации. Проверьте вертикаль в двух направлениях, положение основания и предусмотренные крепления. Для сварного ограждения огневые работы относительно дерева планируют заранее и защищают отделку. Для сборного используют совместимые элементы системы и её инструкцию.
- Установите заполнение и поручень. Проверьте назначенные просветы, окончания, стыки и отсутствие острых выступов. В рабочем проекте должны быть записаны высота ограждения от готовой поверхности, просветы заполнения, основания стоек и требования для данного здания. Эти размеры нельзя оставлять на выбор по картинке. Условия для детей учитывают при выборе всей системы, включая возможность взобраться на заполнение. Стекло не заменяется похожим листом и не обрабатывается как обычная деревянная вставка: для него требуется отдельная система и документация.
- Проверьте готовый контур до декоративных заглушек. Должны оставаться доступными соединения, которые контролируют при приёмке. Убедитесь, что все открытые края предусмотрены, выход свободен, двери работают и поручень не заканчивается в неудобной точке. Проверку закрепления выполняют по назначенной программе; раскачивание руками не заменяет её.

До покупки деталей составьте перечень стоек, секций, поручней и переходных соединений по всему открытому контуру. Для согласования системы используйте разбор высоты, заполнения и креплений ограждения.
- Перила есть только на марше. Площадка или край верхнего проёма остаются открытыми. Проверяйте весь контур в плане.
- Стойка закрывает выход. Секция выглядит ровно, но проход сузился. Проверяйте движение и двери с учётом готового ограждения.
- Высоту отсчитали от каркаса. После дерева поручень оказывается на другой отметке. Размечайте от готовых поверхностей.
- Наклонная и горизонтальная секции не состыкованы. Появляется ступенька, разрыв или неудобный поворот поручня. Примеряйте переход до окончательных креплений.
- Крепление стойки заменили удобным декоративным вариантом. Отделка скрывает несогласованный узел. Сначала проверяют основание и крепление, затем устанавливают заглушки.
Начало и выход задают положение остальных секций. Сделайте пробную компоновку перехода с марша на площадку, включая край проёма и доступ к крепежу. Ошибка в этой точке способна испортить одновременно и проход, и высоту, и внешний вид поручня.
Результат этапа: ограждение установлено по всему предусмотренному контуру, крепления и переходы проверены, незавершённых открытых краёв нет.

Галерея проекта МАРШ
Как проверить готовую лестницу и принять работу
Проверяйте результат по той же цепочке, в которой его делали. Сначала документацию и геометрию, затем несущие узлы, ступени и ограждение, после — внешний вид и уход. Владелец может увидеть пропущенную стойку или другой крайний подъём. Соединения и крепления проверяют специалист по сварным узлам и ответственный за монтаж; соответствие несущей схемы подтверждает проектировщик. Для самостоятельного изготовления такую проверку стоит заказать отдельно, до обшивки, чтобы она не свелась к осмотру декоративных поверхностей.
| Часть лестницы | Что сравнить с проектом | Что сохранить |
|---|---|---|
| Геометрия | Все готовые уровни, проступи, площадку, подход, выход и проход под перекрытием. | Ведомость фактических размеров и согласованные изменения. |
| Каркас и опирание | Материал, выполненные узлы, крепёж и предусмотренный контроль. | Рабочий проект, результаты контроля и фотографии скрываемых соединений. |
| Ступени и обшивка | Крепления, примыкания, свесы, отсутствие незакреплённых деталей. | Деталировку и условия эксплуатации дерева и покрытия. |
| Ограждение | Весь контур, места стоек, высоту, заполнение, переходы и окончания. | Документацию системы и результаты предусмотренной проверки. |
| Отделка | Повреждения, качество видимых поверхностей и соблюдение выдержки покрытия. | Названия материалов, технические карты и рекомендации по уходу. |

Не испытывайте свою конструкцию группой людей и не делайте вывод о несущей способности по тому, что она выдержала одного взрослого. При трещине, подвижности узла или необычной вибрации прекратите использование и организуйте проверку.
Для разговора с исполнителем пригодится чек-лист приёмки лестницы после монтажа. Он дополняет техническую документацию, а не подменяет её.
Видео и инструкции: какую операцию изучать
Видео МАРШ: монтаж открытой лестницы, ступеней и ограждения
Видеоролики полезнее смотреть по операциям: разметка, оснастка, сборка, сверление, установка ступеней. Даже подробный разбор чужой сборки не является рабочим проектом вашего дома. Из ролика можно перенять организацию измерений, но нельзя автоматически перенести трубу, сварной шов или анкер.
Разбирая чужую сборку, отмечайте и переделки. Несовпавшие отверстия, забытый слой пола и увод деталей после сварки показывают реальные трудности работы. Фраза автора «всё крепко» не подтверждает расчёт и не делает его узел подходящим вашему дому.
Что выгоднее оставить себе, а что поручить специалистам
Самостоятельное изготовление имеет смысл, когда вы уже владеете нужными навыками, располагаете мастерской и получили проверенную документацию. При первом опыте приходится одновременно учиться проектированию, резке, сварке, монтажу, столярной обработке и сборке ограждения. Ошибки этих работ складываются: кривой каркас усложняет дерево, неверное дерево — стойки, поздняя стойка — выход.
Сравнивайте стоимость одинакового законченного результата. В самостоятельную смету включите проект, металл, ступени, ограждение, крепёж, расходники, покрытие, транспорт, подъём, инструмент и контроль. Отдельно учитывайте обучение, изготовление оснастки и переделки. Сумма покупки труб не равна стоимости лестницы, по которой можно пользоваться годами.
- Есть столярный опыт. Обсудите профессиональный проект и установленный каркас, а ступени и обшивку оставьте себе с заранее согласованными узлами.
- Есть опыт металлоконструкций. Оцените не только сварку в мастерской, но и монтаж в доме, отделку и контроль. Рабочий проект всё равно нужен.
- Хотите сборку, а не производство. Сравните предназначенные для этого заводские комплекты с документацией и ограничениями применения.
- Нужна законченная лестница без освоения нескольких профессий. Закажите проектирование, изготовление и монтаж у профильного исполнителя; участвуйте в выборе конструкции и приёмке.

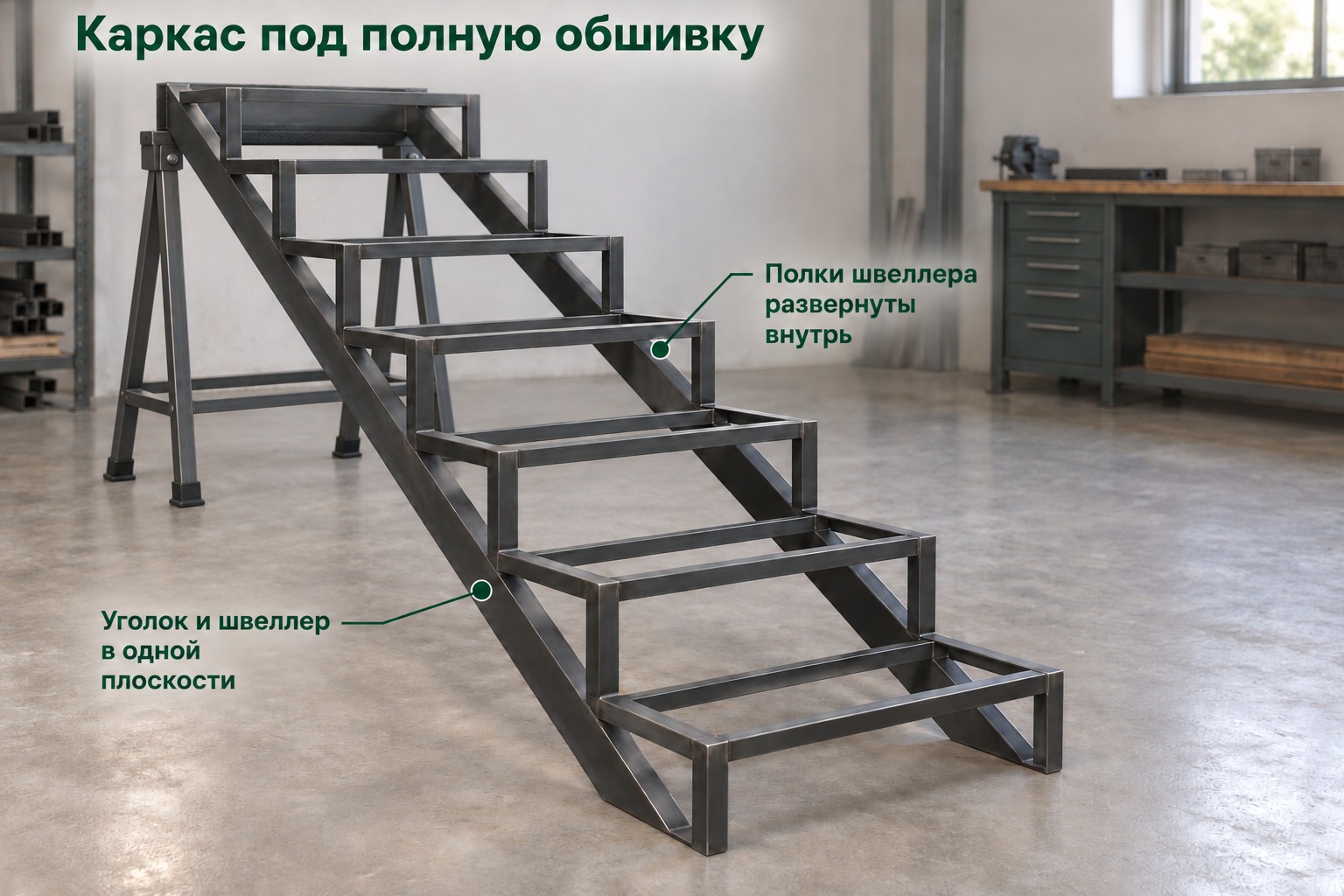

На примере закрытого металлического каркаса под обшивку можно обсудить границы комплектации. Он не заявляется универсальным набором для самостоятельной установки. Возможность разделить работы и требования к вашим ступеням согласуют до заказа.
Мы рекомендуем профессиональное исполнение прежде всего там, где ошибки затрагивают несущую конструкцию, крепление к дому и защиту от падения. Это позволяет получить связанные между собой проект, изготовление и монтаж. Самостоятельное участие стоит сохранить в тех операциях, которые вы умеете выполнять и можете проверить.
Частые вопросы
Можно ли сделать металлическую лестницу без опыта сварки?
Учиться можно на отдельных образцах под руководством специалиста. Пробный шов не подтверждает готовность сварить несущую лестницу: для неё нужны подготовка к выбранному процессу, рабочая технология и проверка выполненных узлов. При отсутствии опыта закажите каркас с монтажом, а себе оставьте согласованную отделку.
Какая труба нужна для лестницы своими руками?
Размер выбирают по пролёту, опиранию, нагрузкам, отделке и соединениям. Наружного размера недостаточно: важны материал и толщина стенки. Профиль из чужого ролика относится к его конструкции. Покупать металл нужно по спецификации своего рабочего проекта.
Почему подъёмов больше, чем деревянных ступеней?
В прямом марше верхний пол может завершать последний подъём. Тогда при 16 подъёмах отдельных проступей будет 15. Если есть площадки или отдельная верхняя ступень, считать нужно по всей цепочке готовых уровней и конкретной схеме.
Можно ли пользоваться каркасом на временных досках?
Только если предусмотрены временные ступени, их крепления, необходимое ограждение и проверен сам каркас. Просто положенные доски могут сдвинуться или опрокинуться. Промежуточная фотография монтажа не подтверждает готовность лестницы к использованию.
Что делать, если отверстия не совпали при монтаже?
Сначала проверить маркировку, ориентацию секций, высотные базы и положение опор. Если обнаружено отличие от проекта, согласовать исправление. Произвольный паз, прожиг отверстия или удаление части пластины меняют узел и не являются штатным способом подгонки.
Как исправить другую высоту первой или последней ступени?

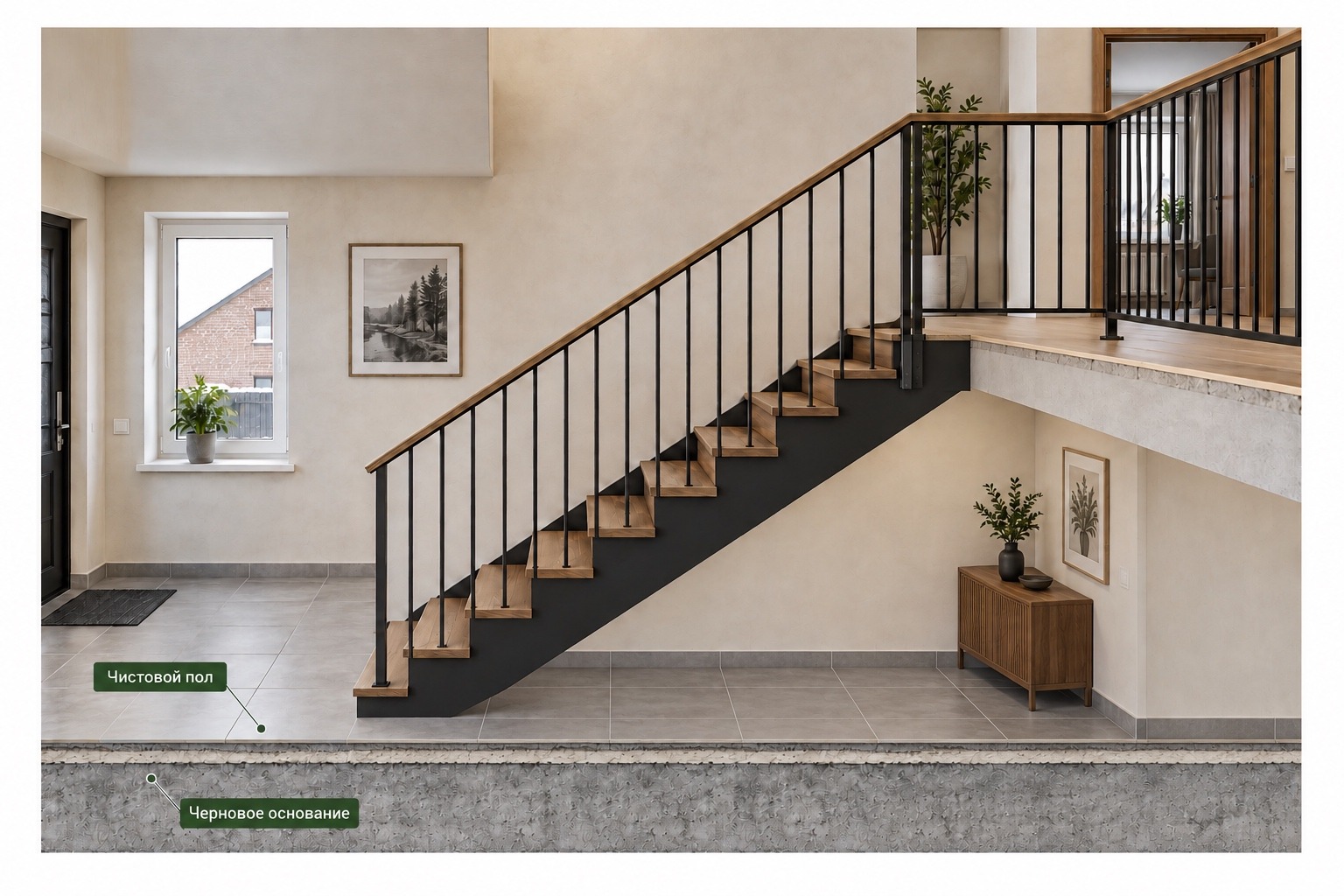

Проверить готовые полы, толщину ступеней и все металлические отметки. До изготовления пересчитывают весь проект. У собранной лестницы способ исправления определяют после проверки геометрии и конструкции; случайная накладка на крайнюю ступень не решает всю цепочку.
Что устанавливать раньше: ступени или ограждение?
Порядок зависит от узлов. Закладные и отверстия готовят заранее; сварные секции и огневые работы планируют до уязвимой отделки. Окончательную высоту и переход поручня проверяют по готовым поверхностям. Единой последовательности для всех систем нет.
Можно ли заказать каркас, а ступени и перила сделать самому?
Ступени и часть обшивки можно оставить себе, если есть столярный опыт и каркас подготовлен под эти детали. Ограждение защищает от падения: его несущие крепления и весь контур должен проверить специалист. Самостоятельная сборка возможна для подходящей системы с инструкцией и заранее согласованными узлами; изготовление сварного ограждения требует навыков и контроля. Состав работ, материал, толщины и обязанности сторон фиксируют до заказа.
